【2026年10月19日】
福岡県福岡市博多区空港前に建設予定の新築アパート『(仮称)ポラリス空港前1』の基礎工事が始まりました。
【木造 3階建て 1LDK:6戸/1R:3戸 全9戸】

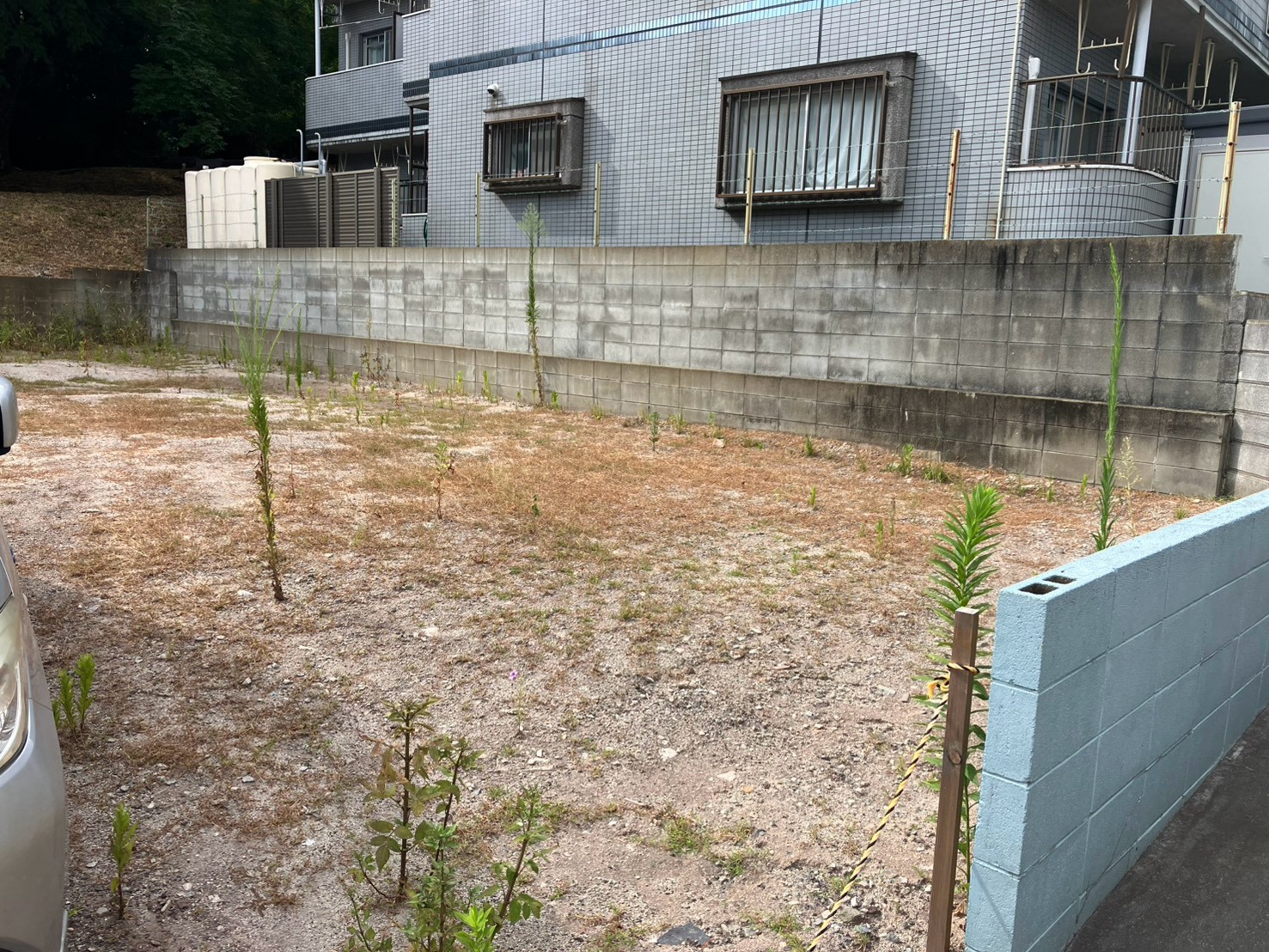

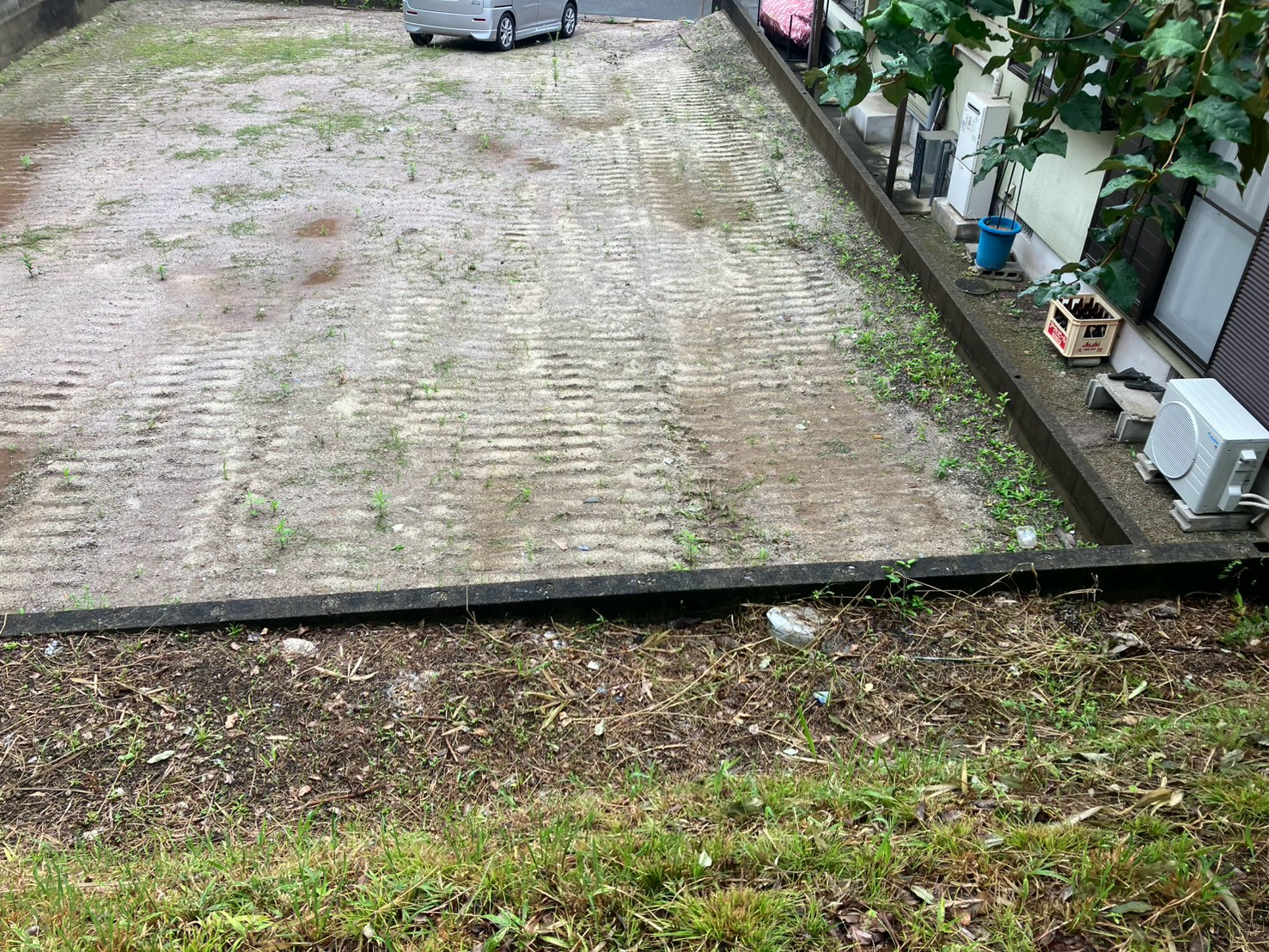

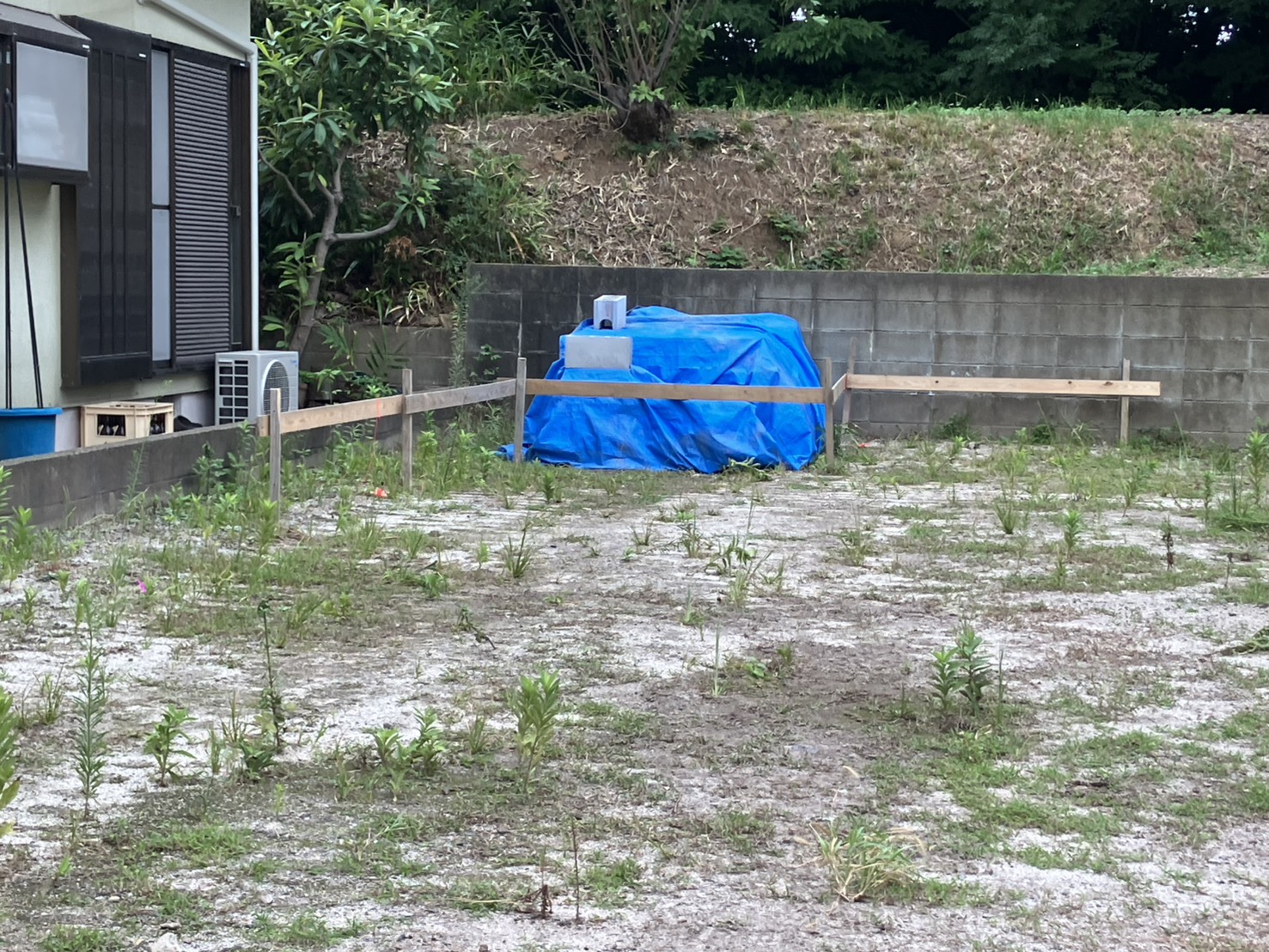

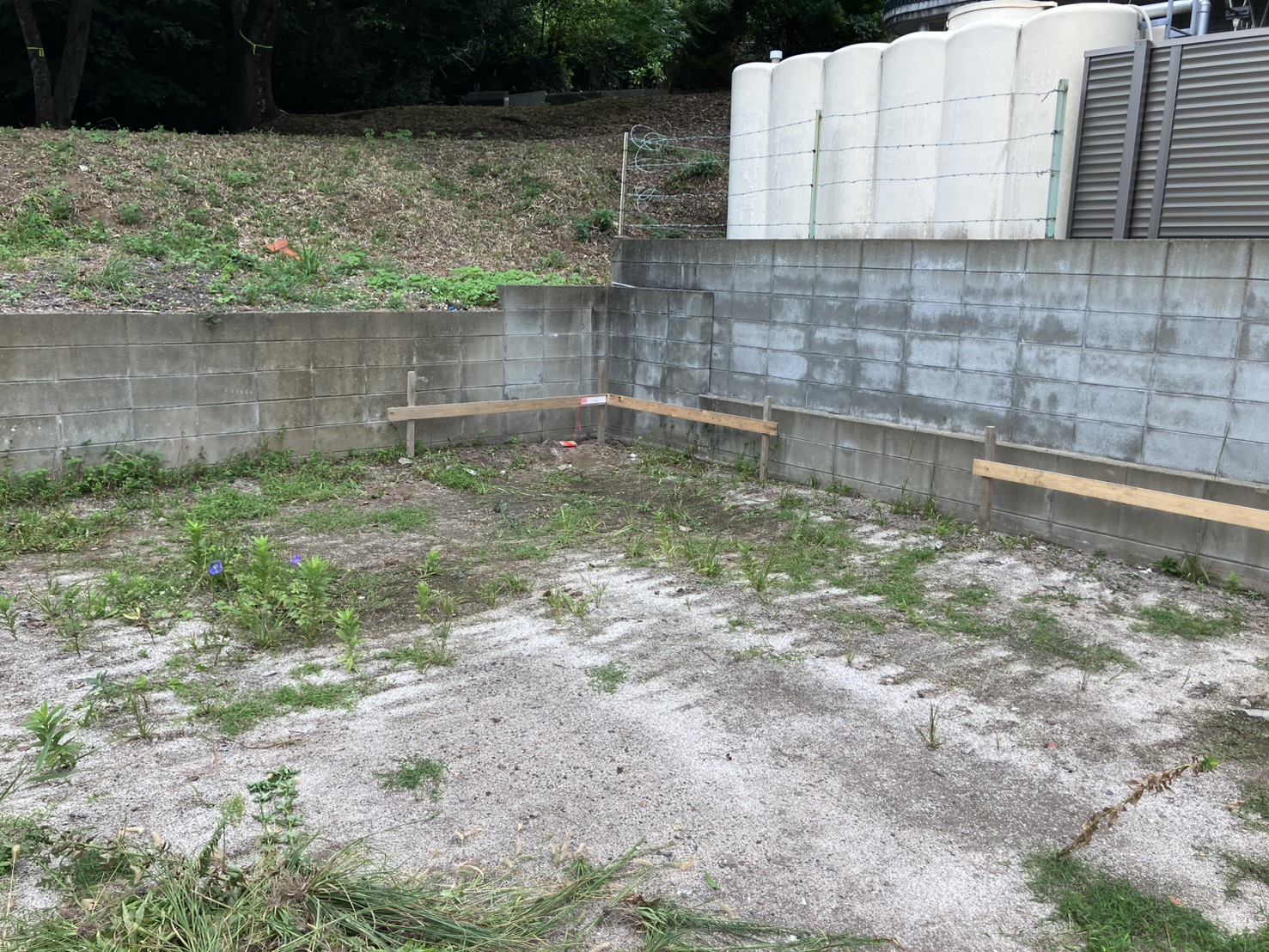

【工事前 更地】

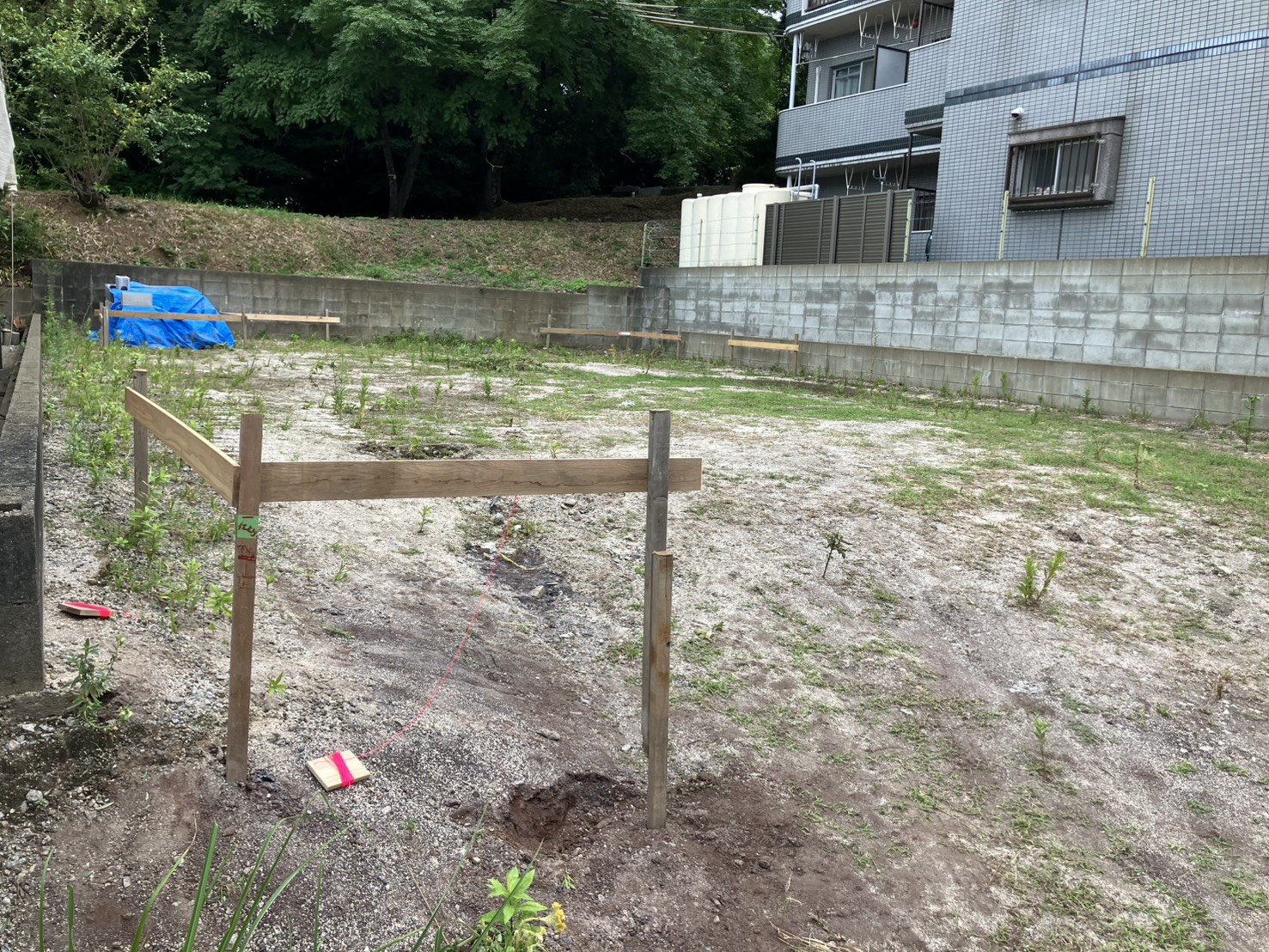

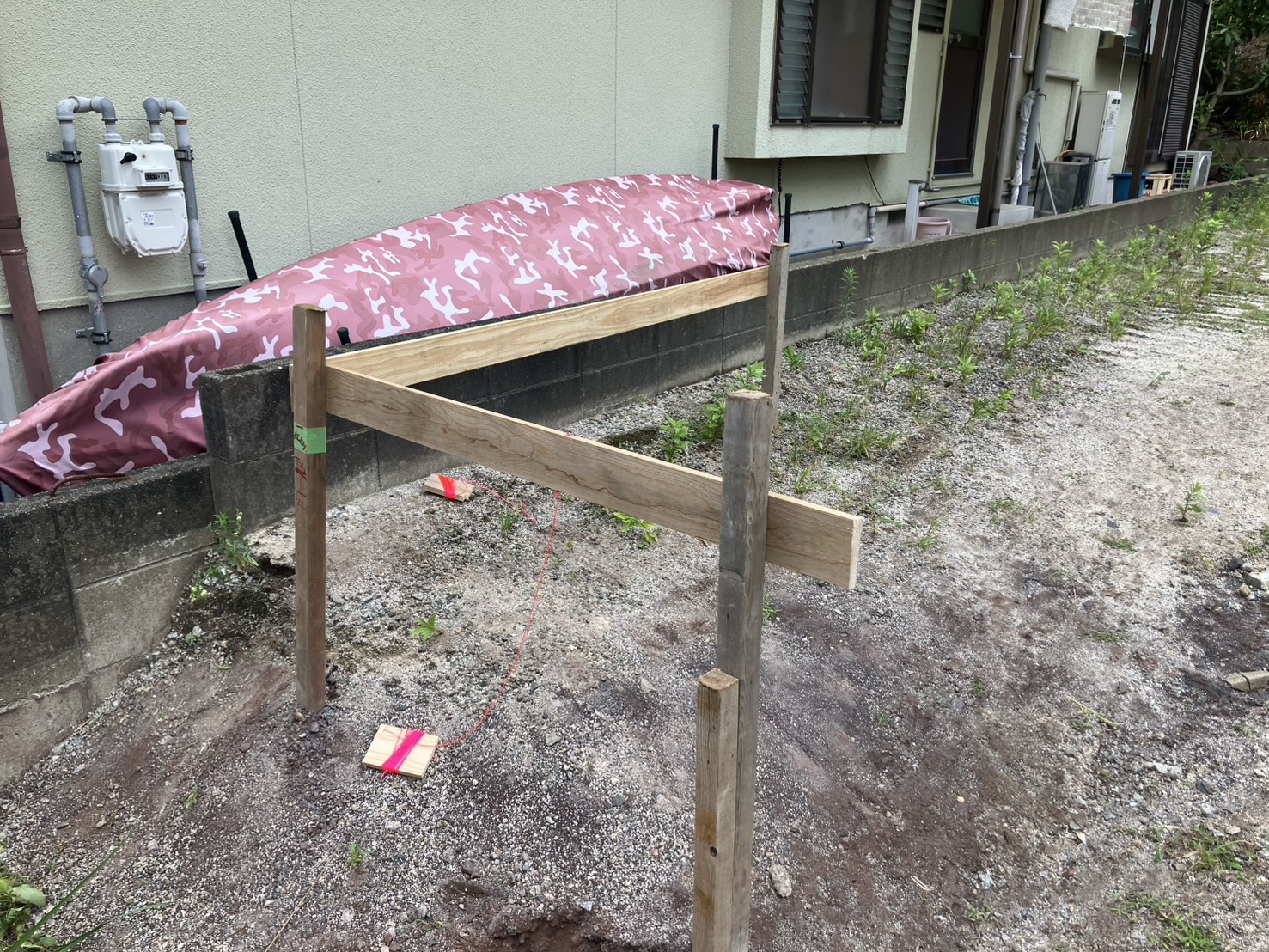

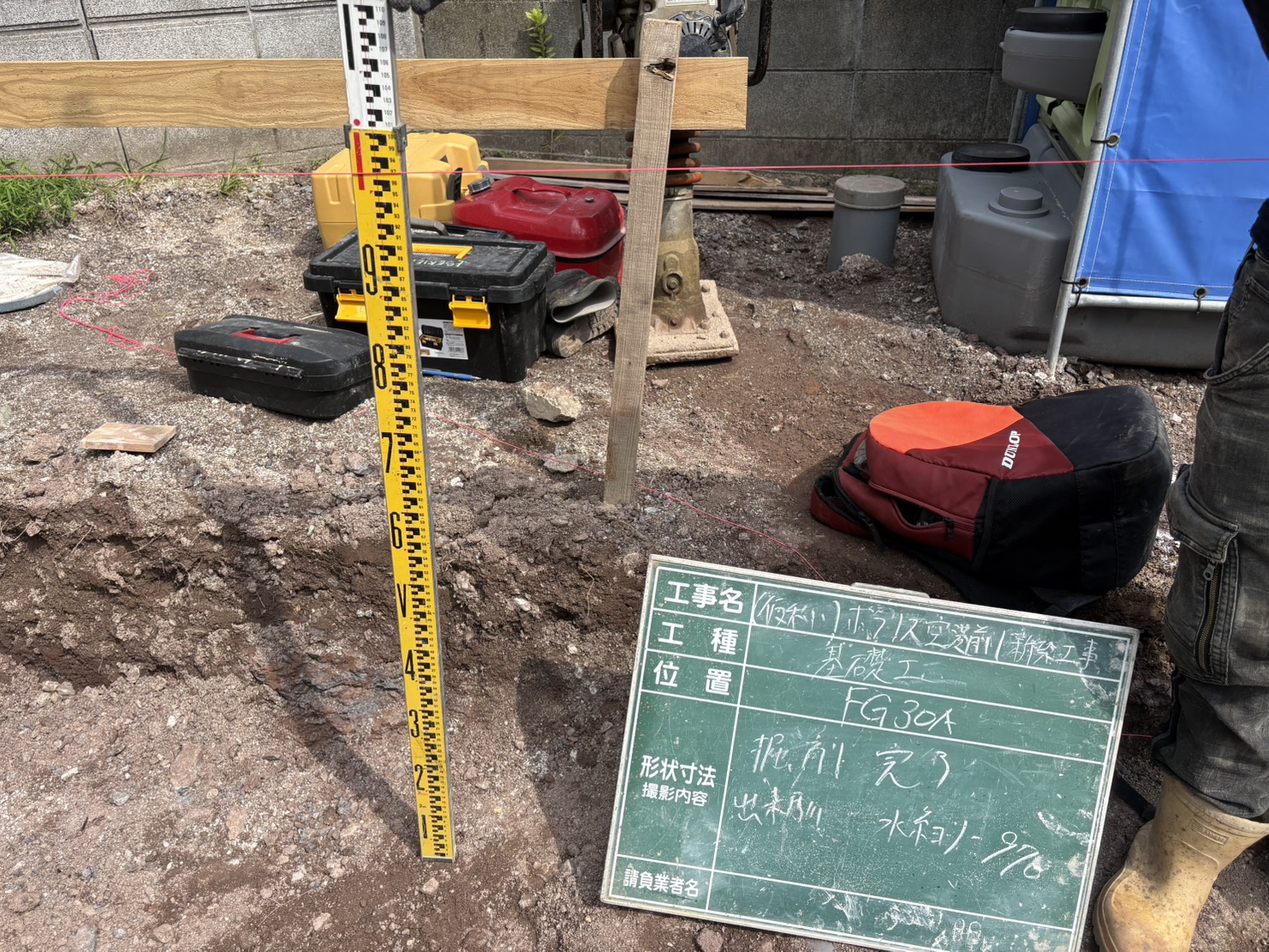

基礎工事は、敷地に対する建築物の位置や柱・壁の中心線や水平・高さなどといった「基準」を表すための仮設工作物を設置します。
壁の中心や基礎の外面の位置を示すために、貫板の上に釘を打ち、カラフルな水糸を水平に張っていきます。
この水糸の高さがすべての基準となります。




遣り方が完了したら、上下水道の給排水衛生設備の「埋設配管工事」、建物を配置する場所の土地を掘削する「掘削工事」、地盤の耐久性高め、頑丈な基礎を作るための「割栗石・砕石敷き、転圧」を行います。

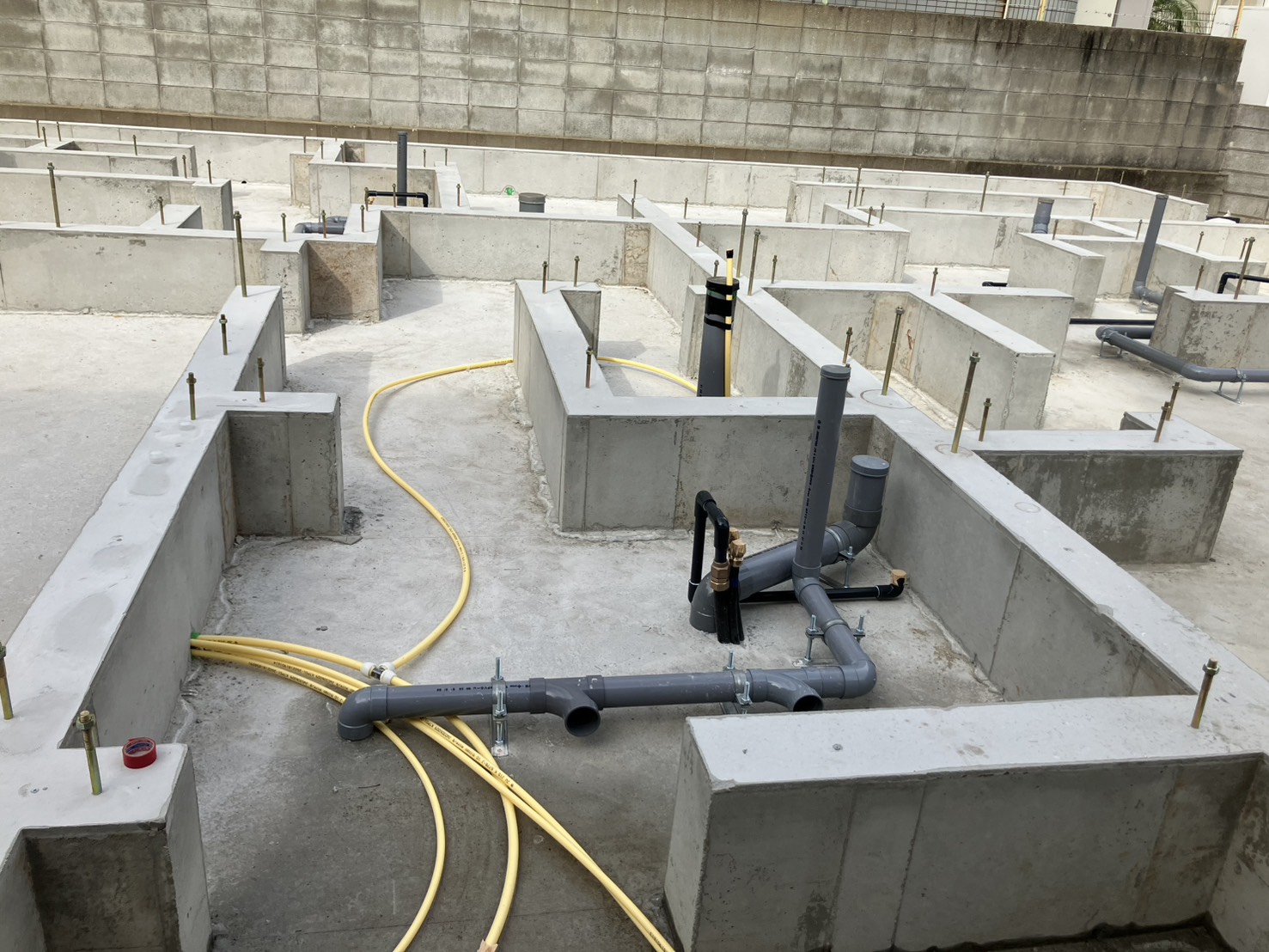

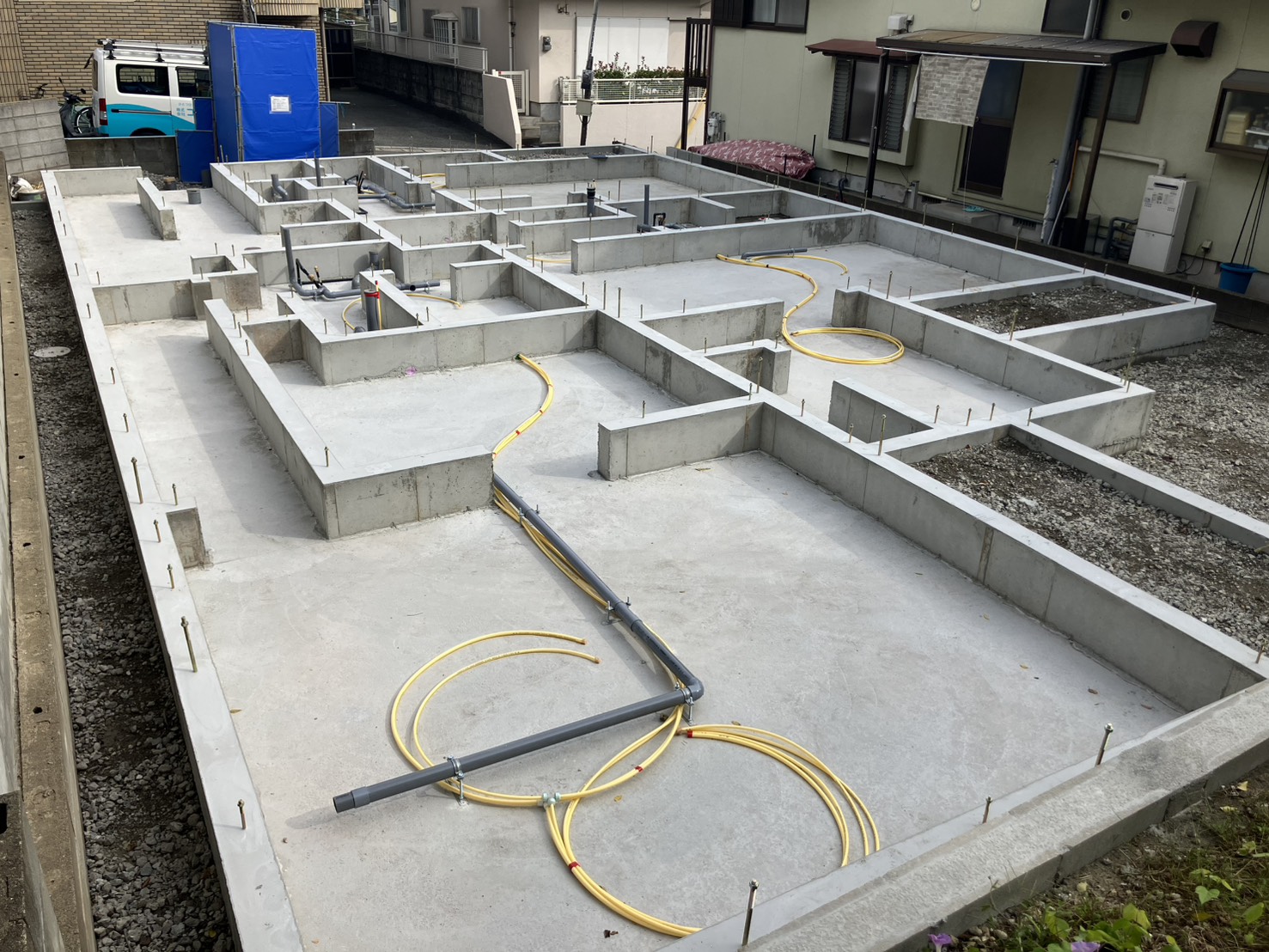

「埋設配管工事」は、生活を支える水道設備のため建物の建つ位置、配管の位置を確認しながら細かな埋設工事を行っていきます。

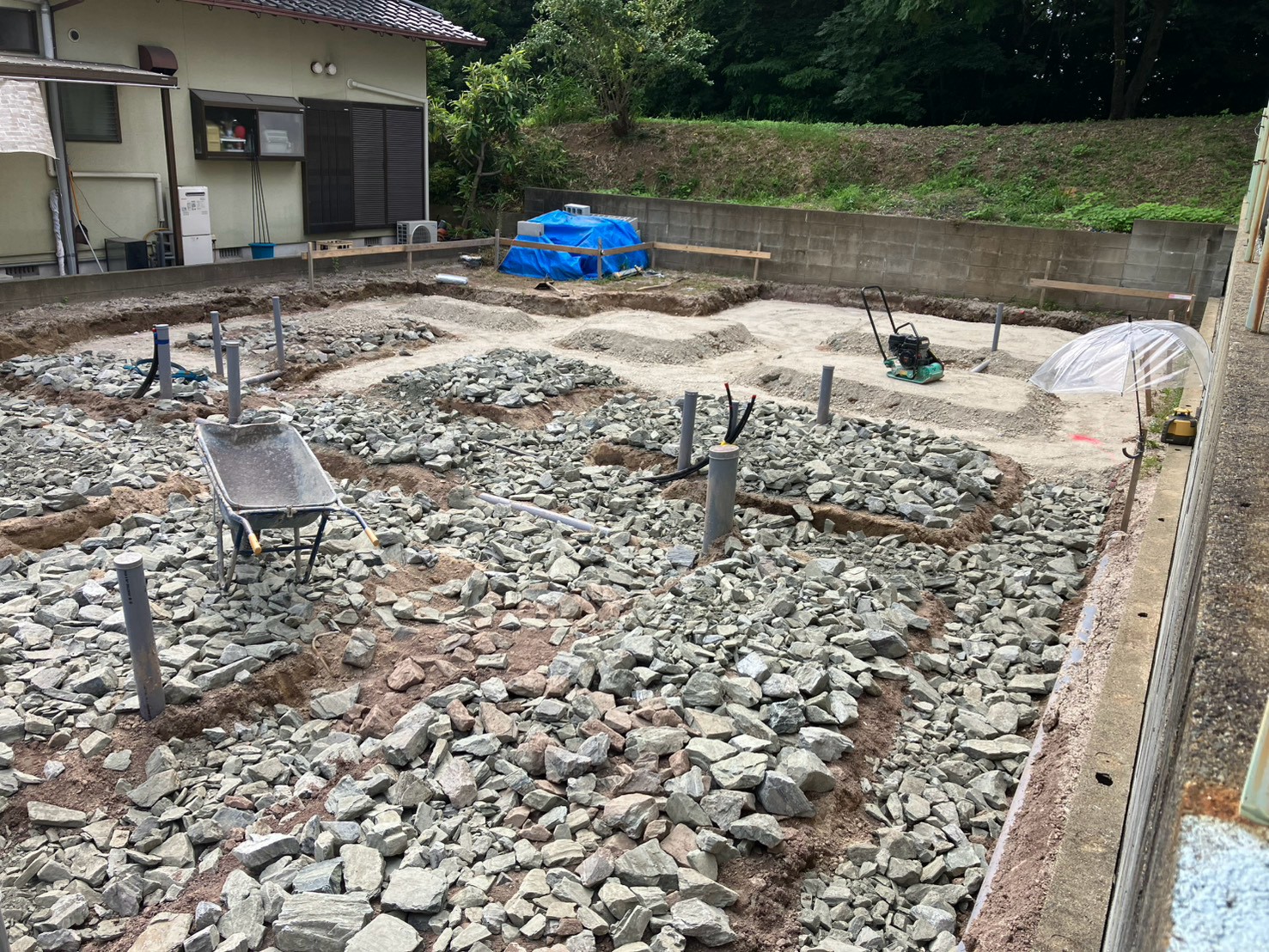

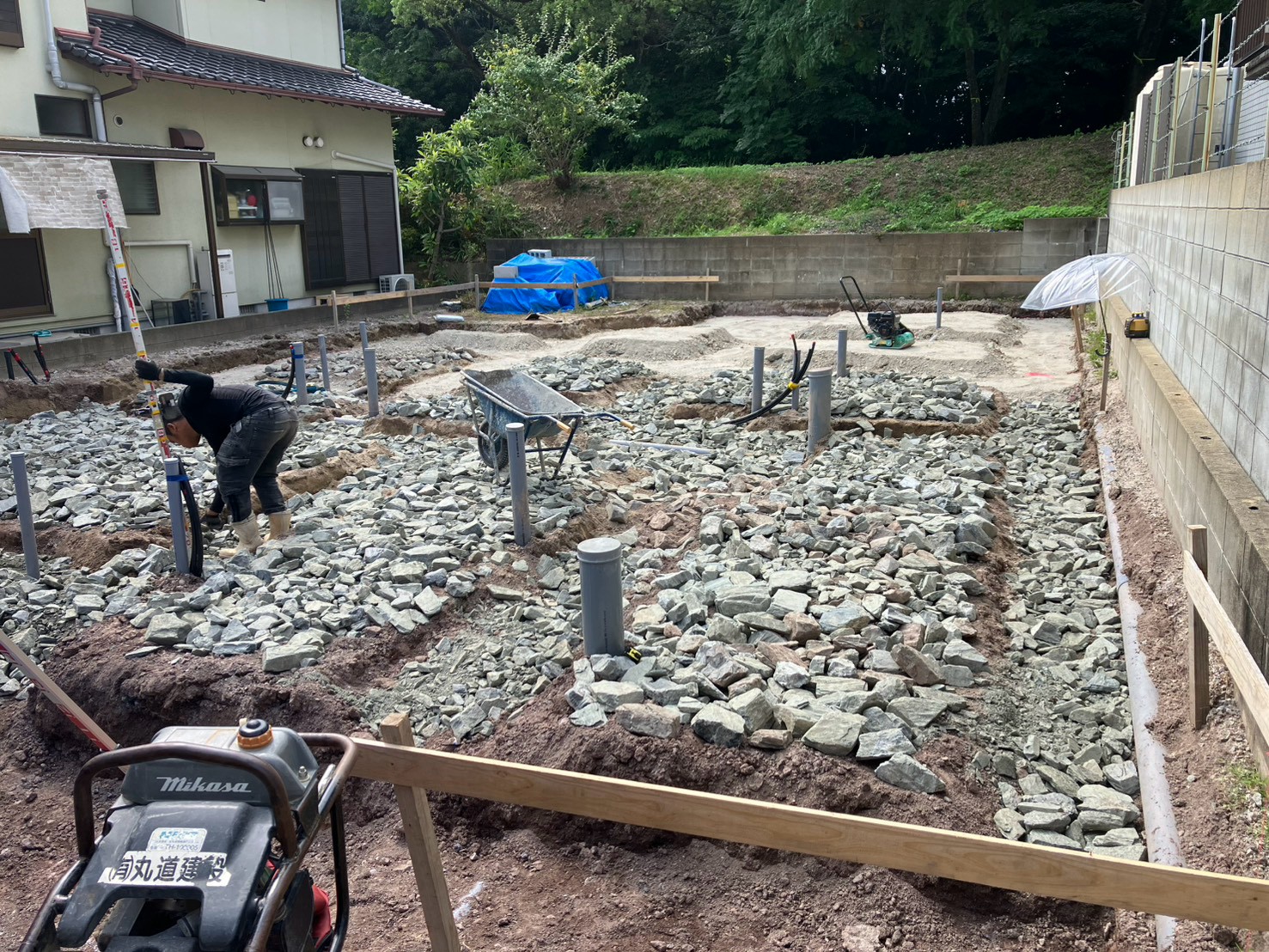

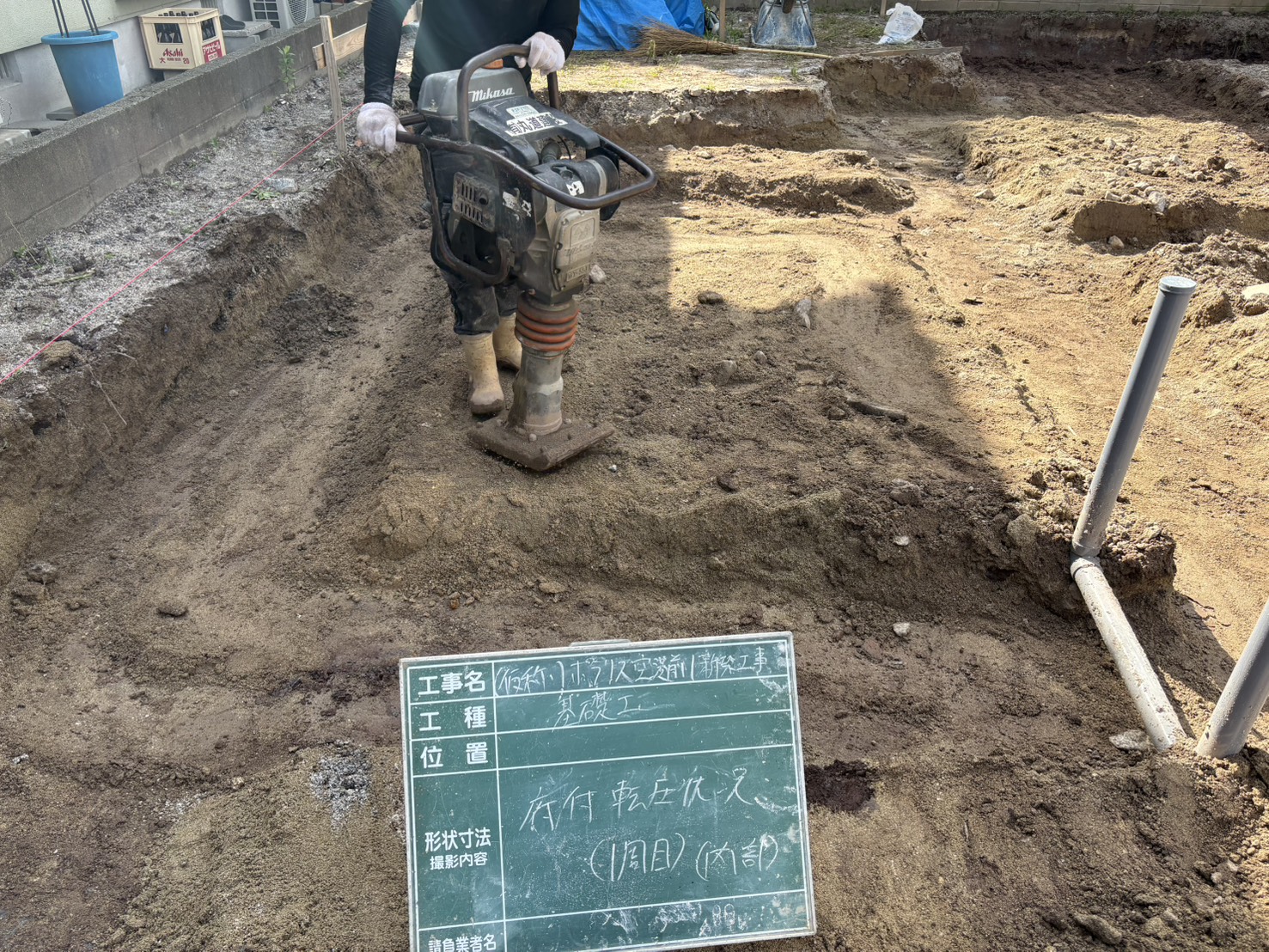

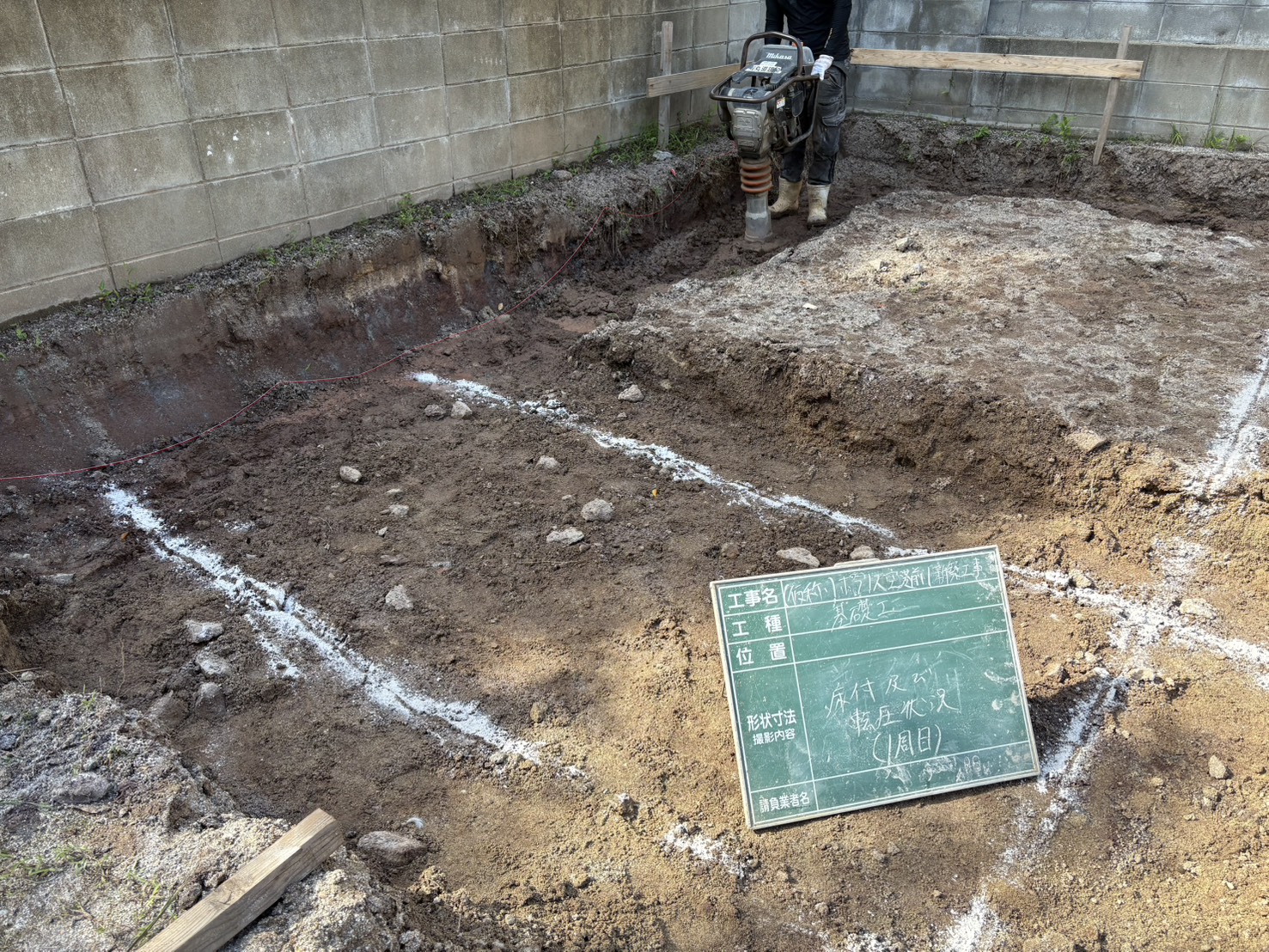

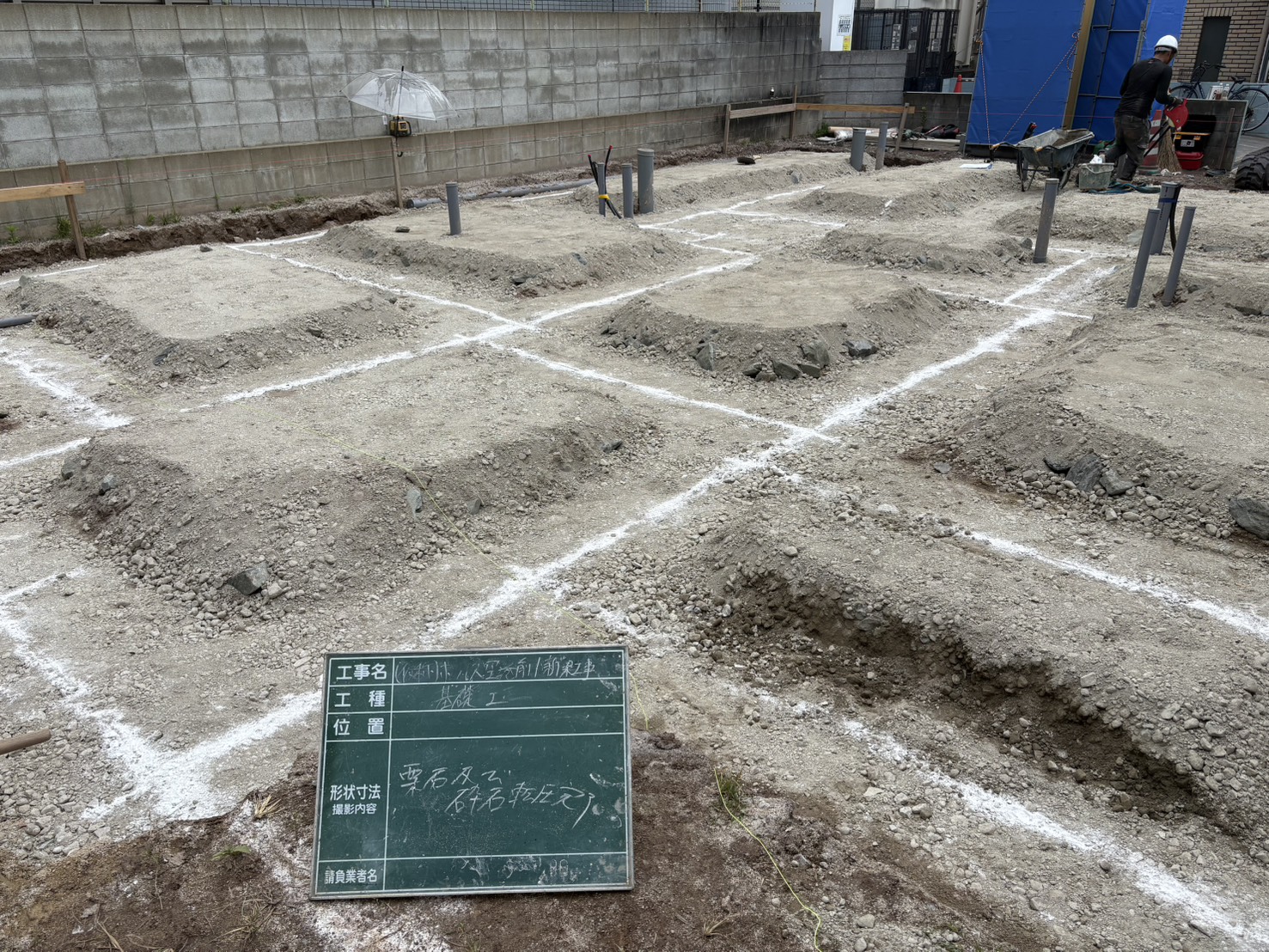

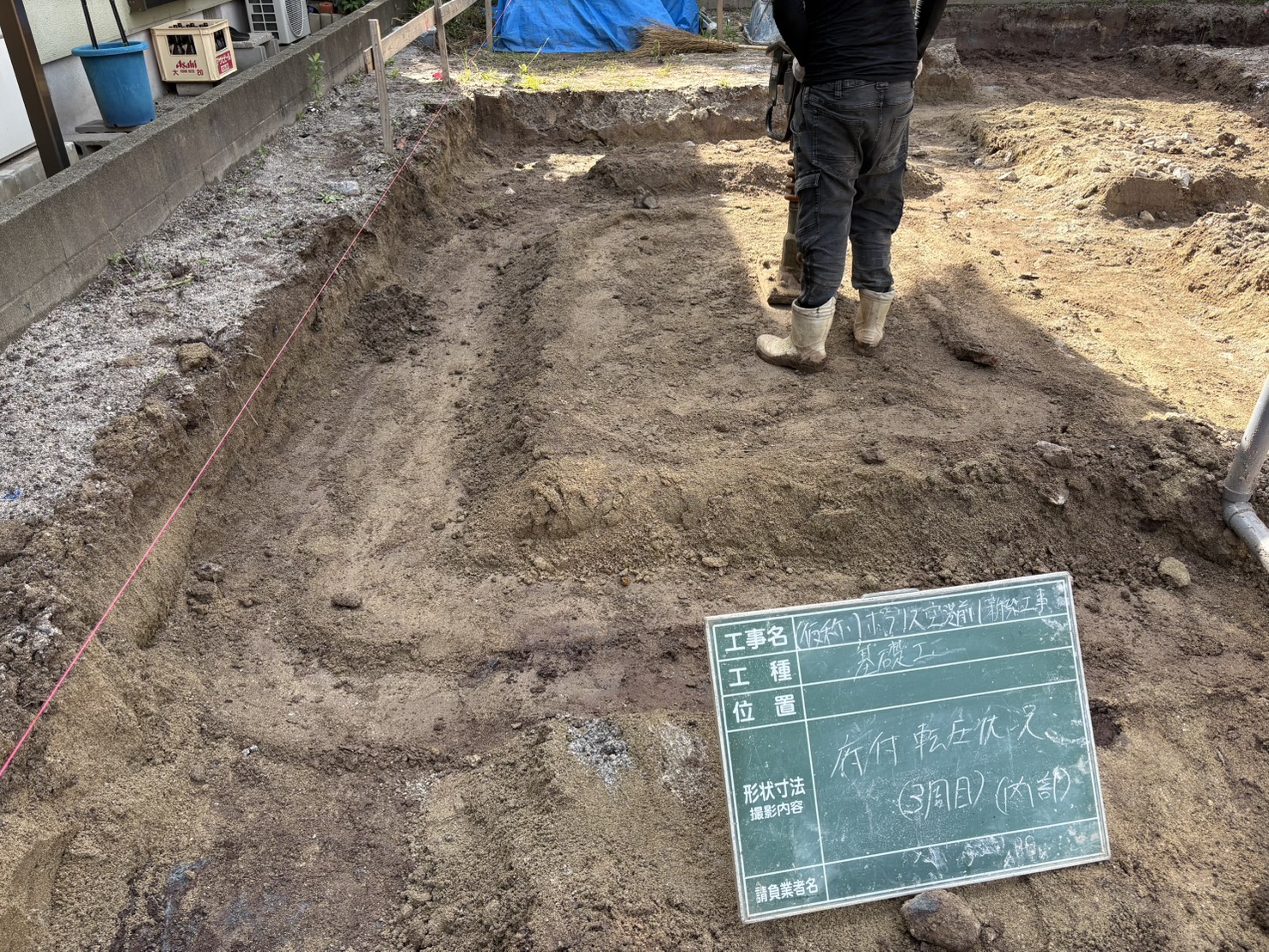

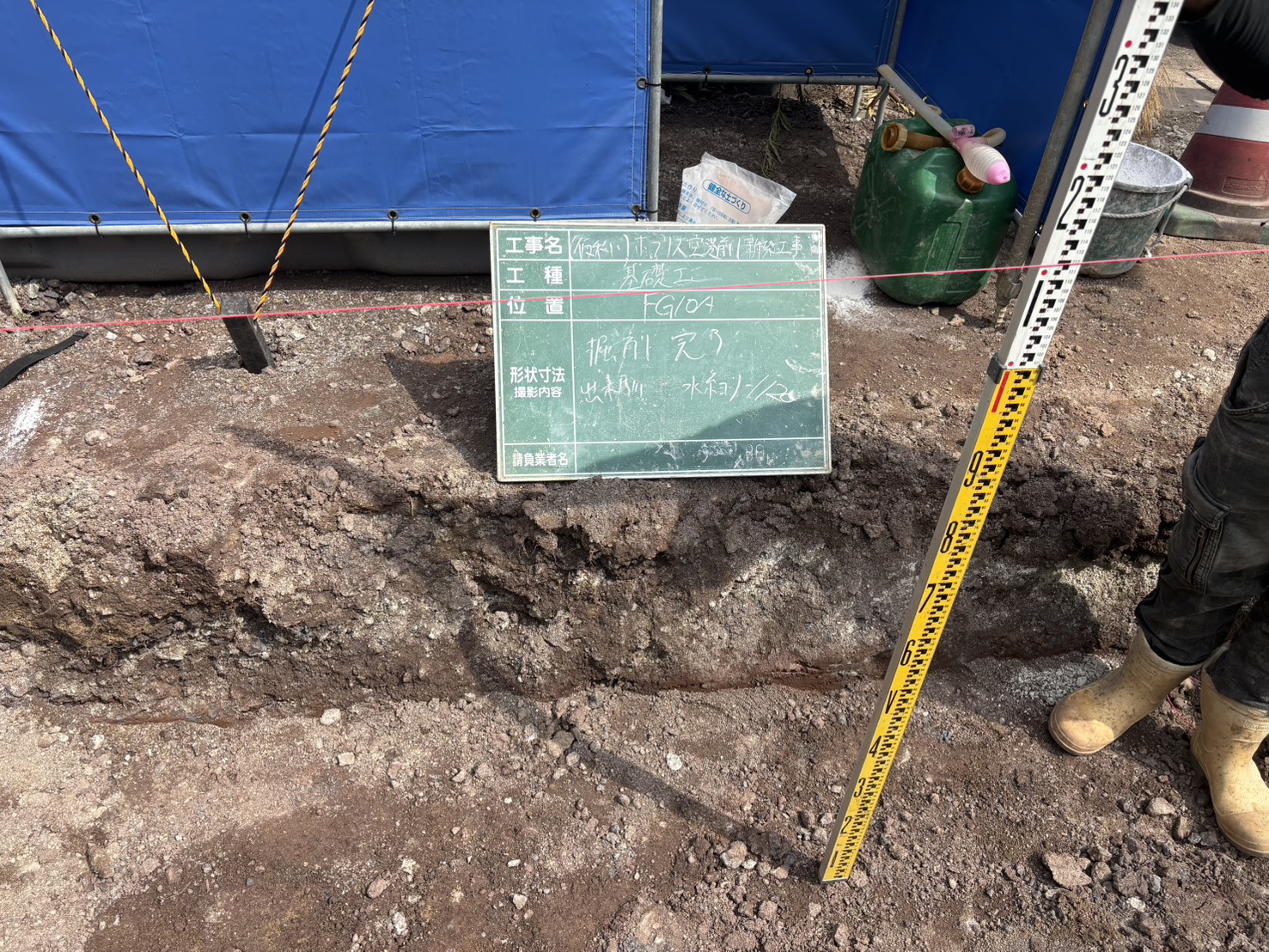

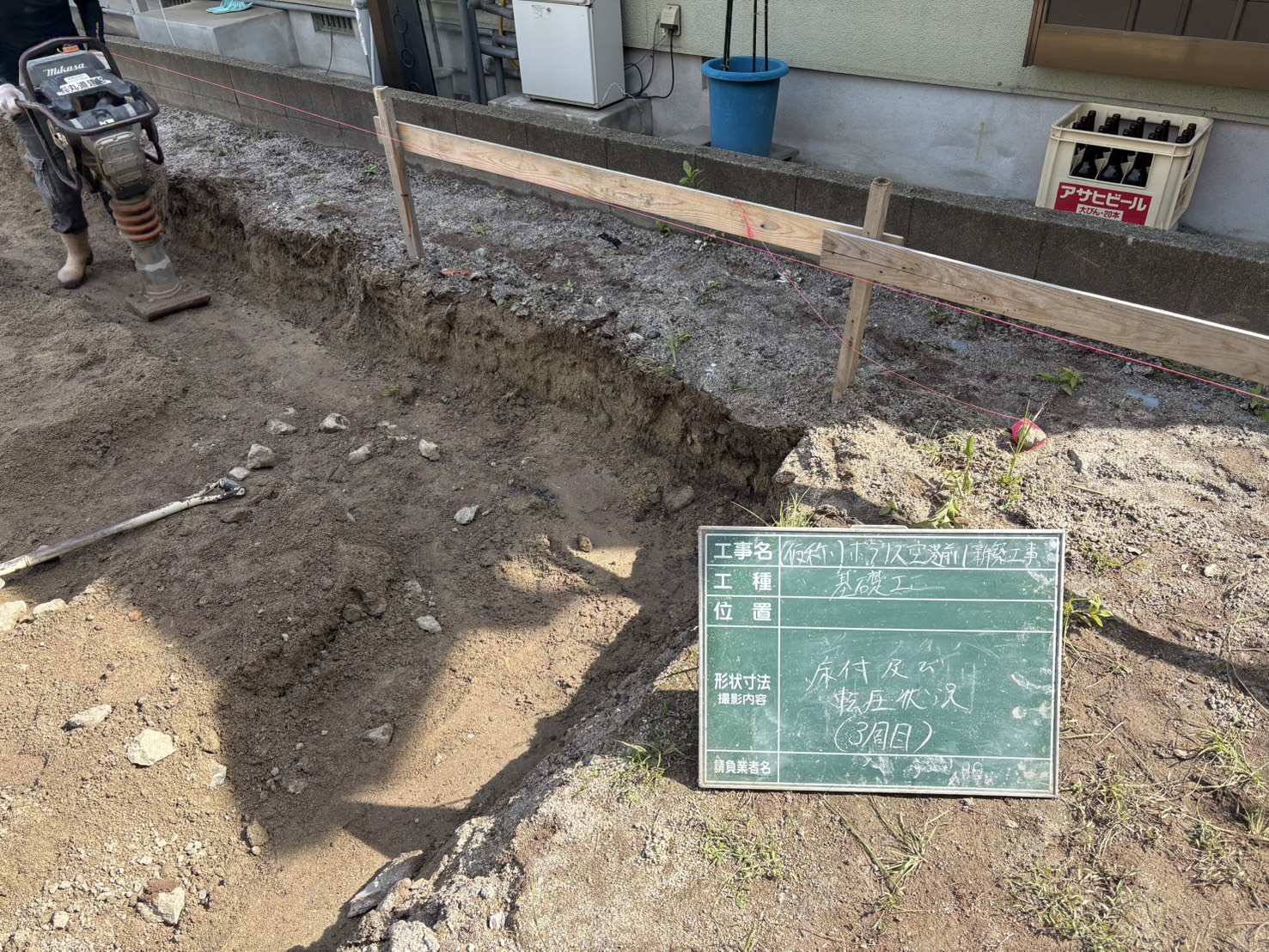

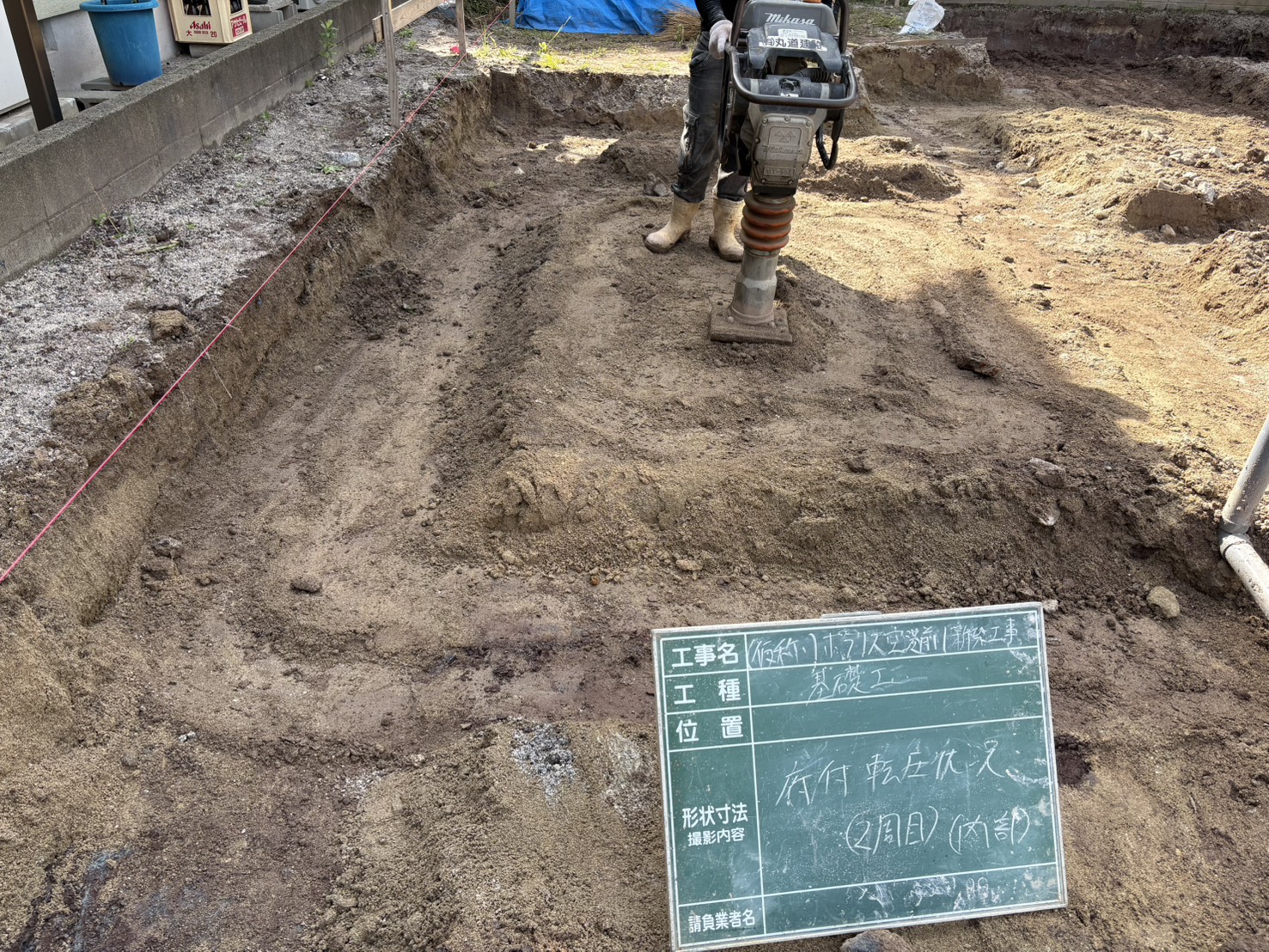

「掘削工事」は、建物の形状にあわせ地盤を掘削し、しっかりと転圧作業を行います。

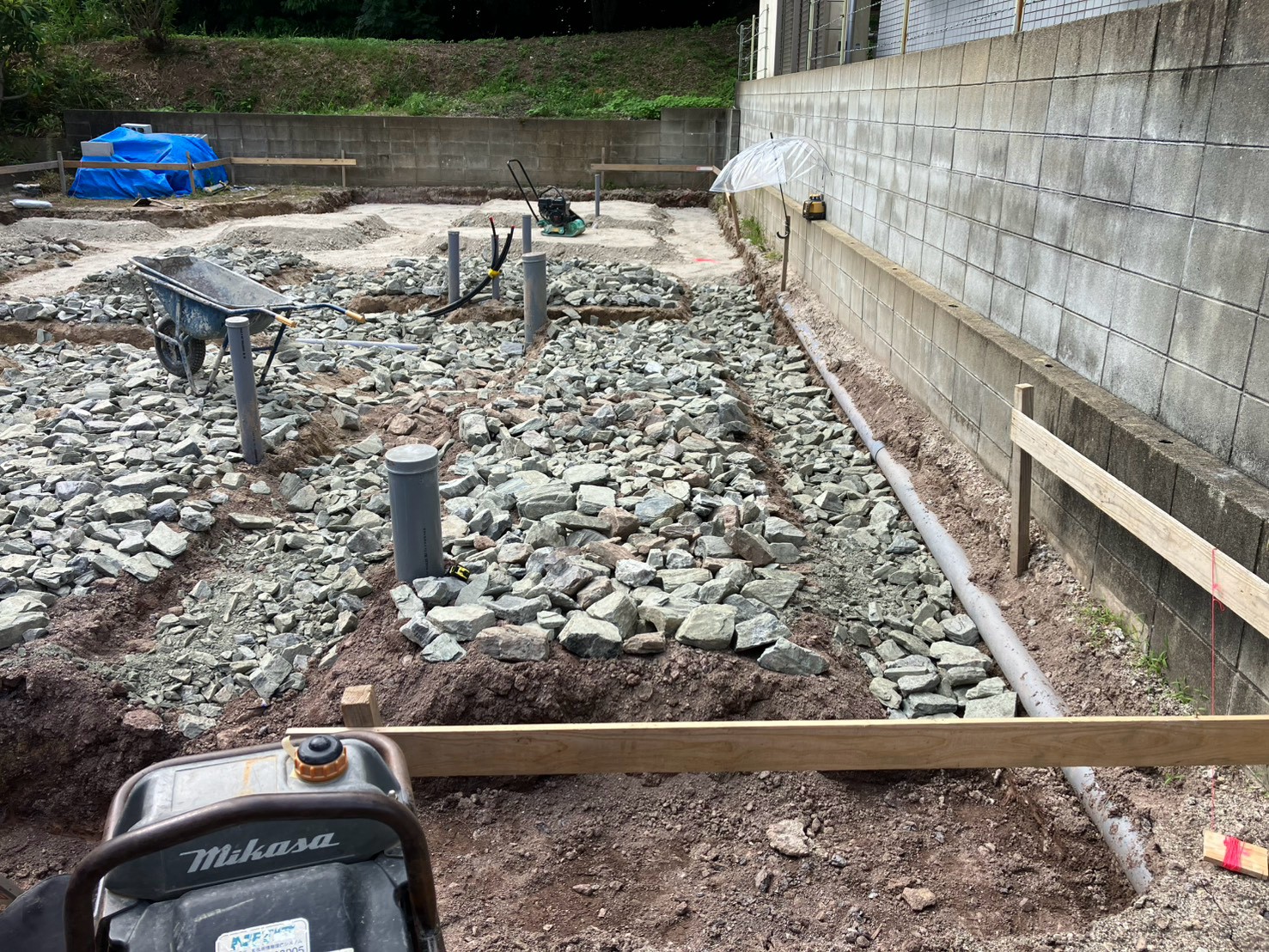

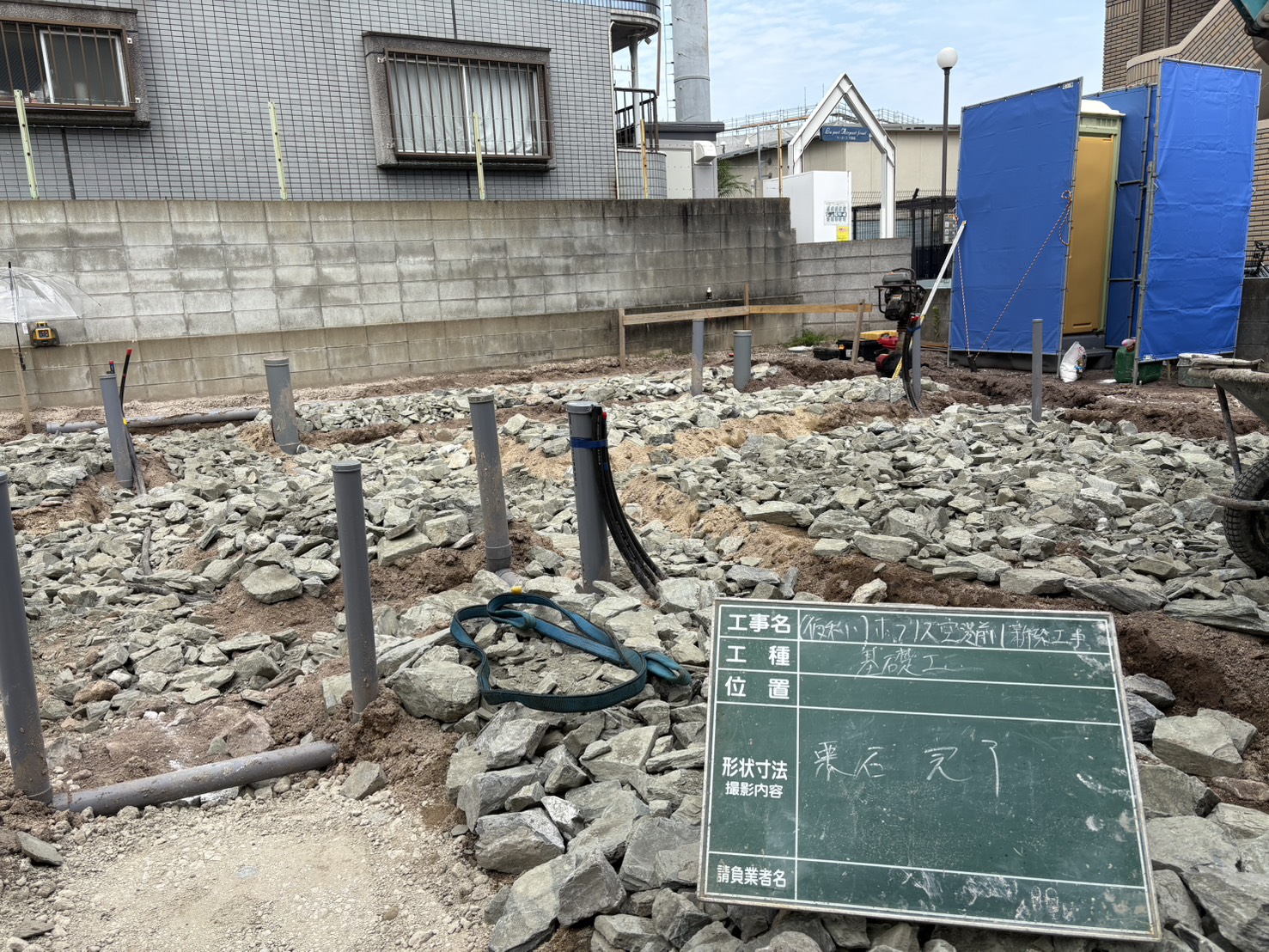

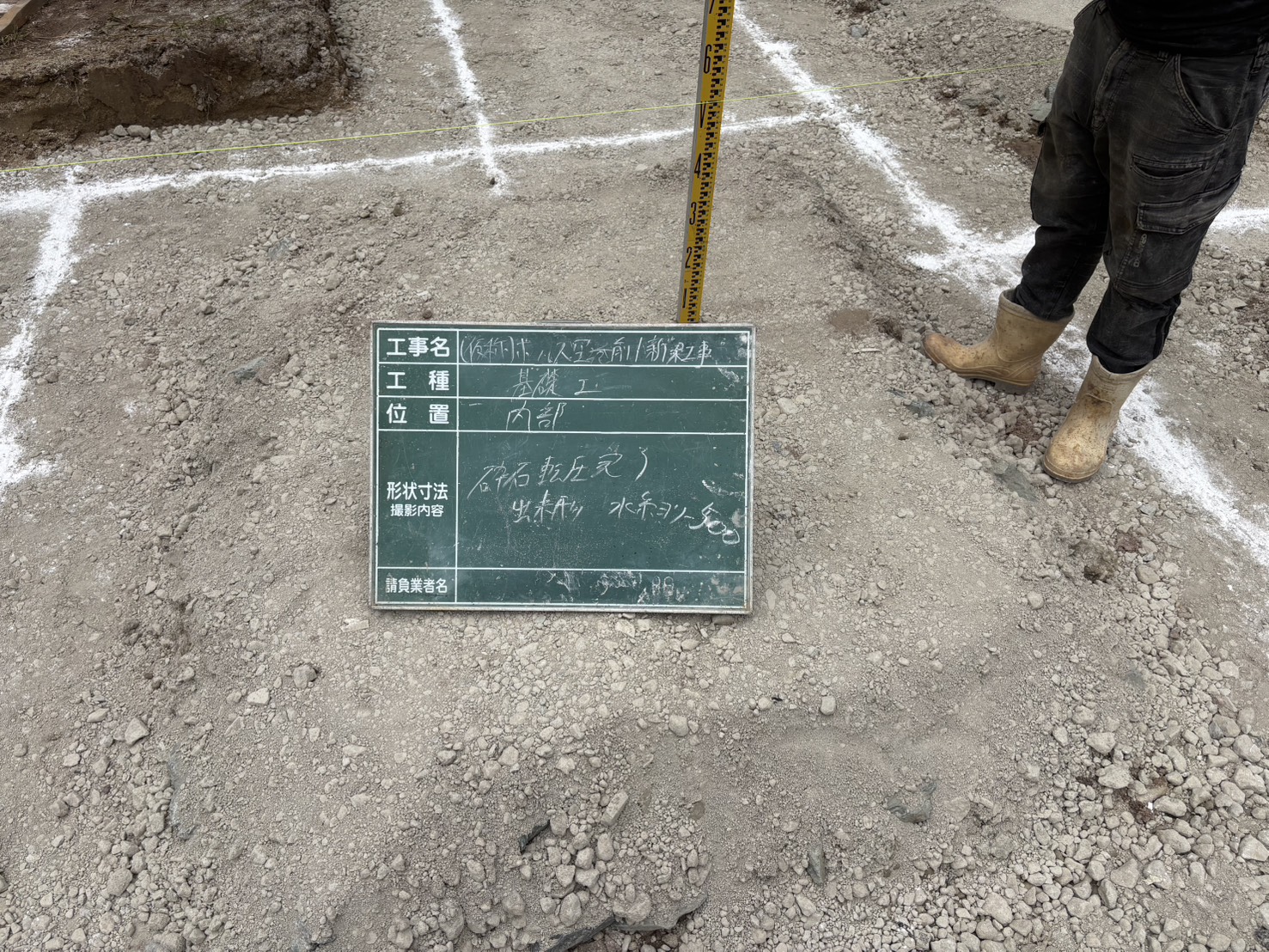

割栗石・砕石は、しっかりと転圧することで地盤面を安定化・平滑化させることができます。

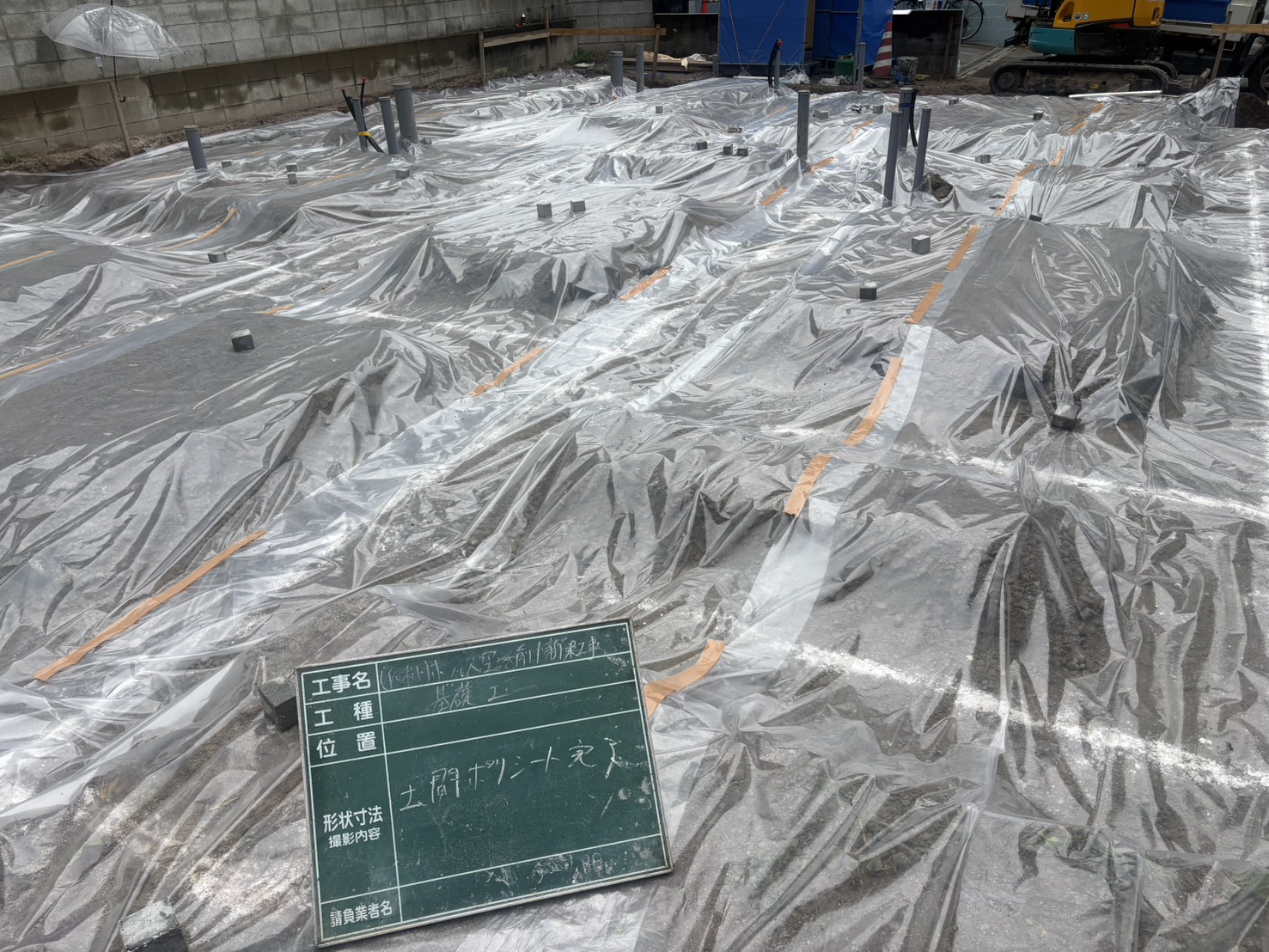

転圧完了後は、地盤面からの湿気の流入を防ぐ「防湿シート敷き」⇒墨を打ったり配筋するための「捨てコンクリート打設」と進捗しています。

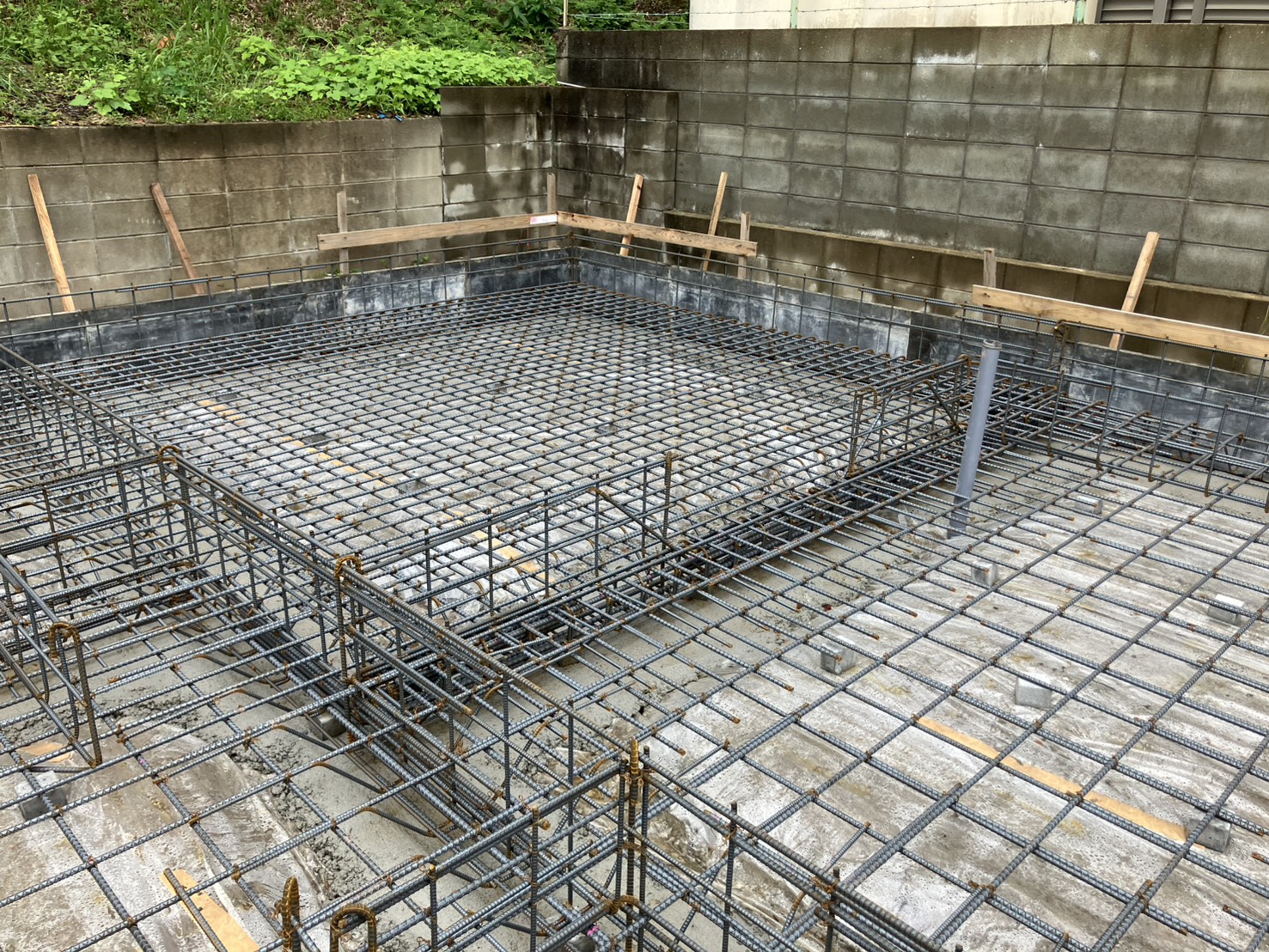

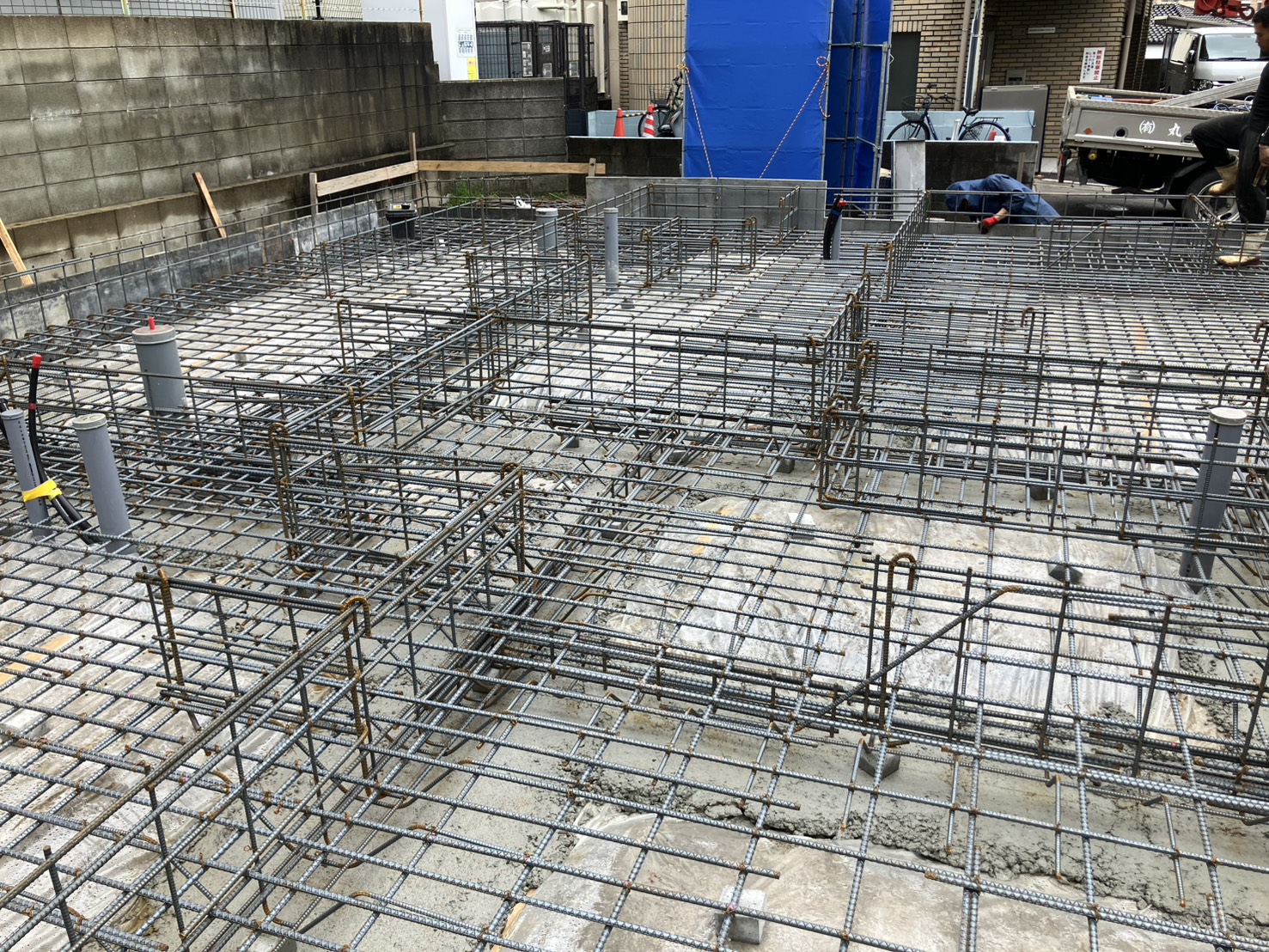

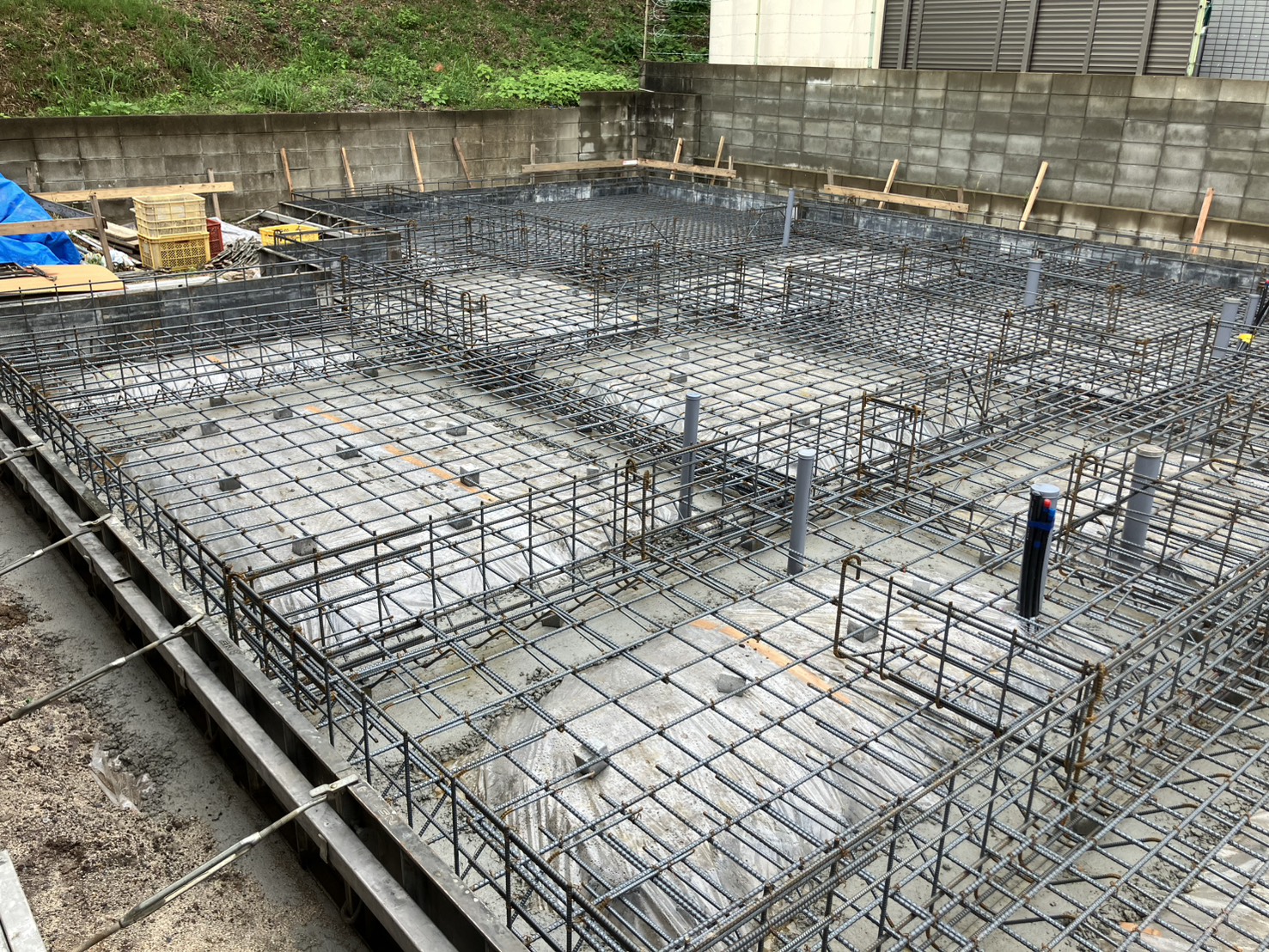

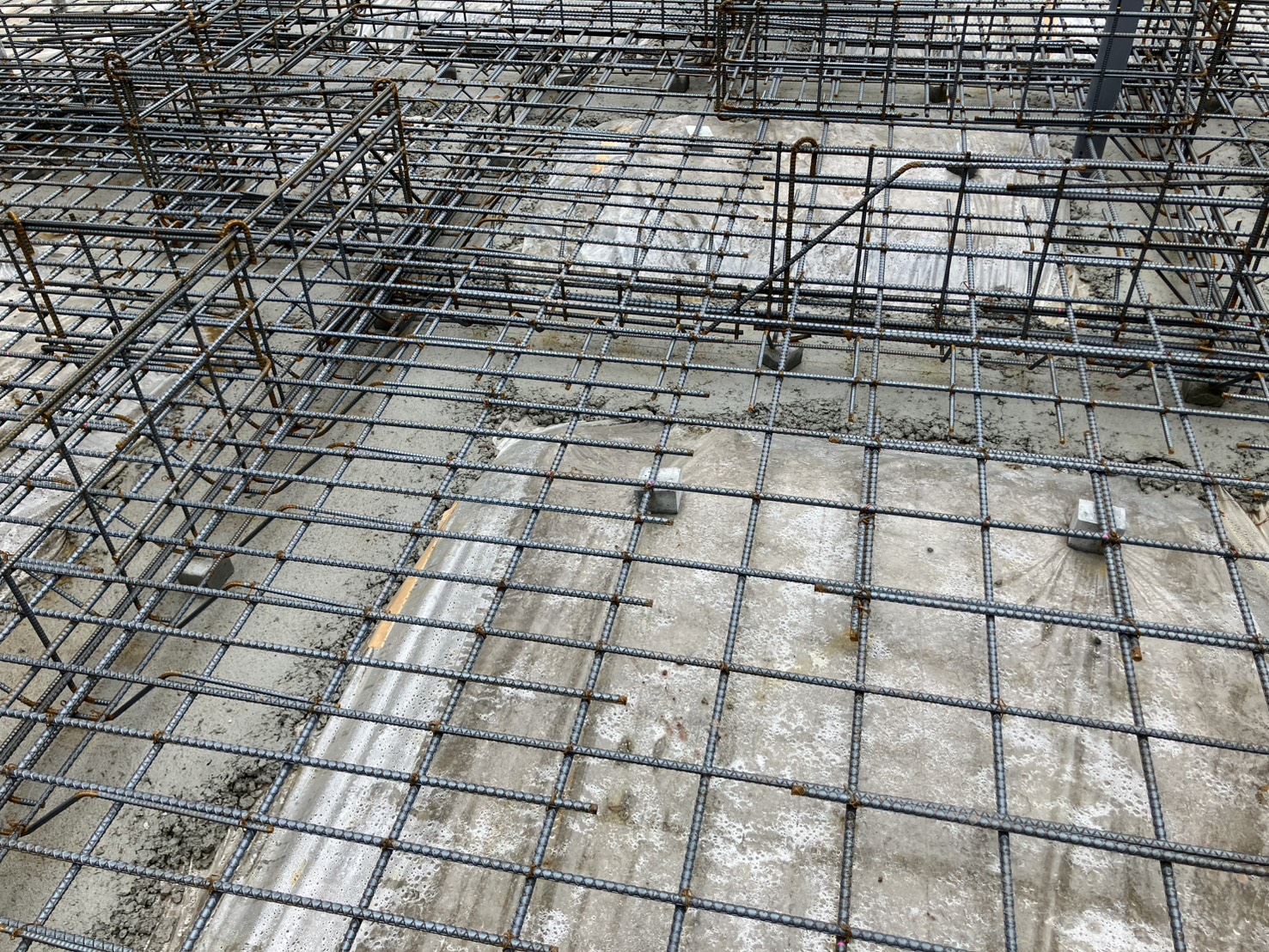

その後「鉄筋配筋工事」を行います。

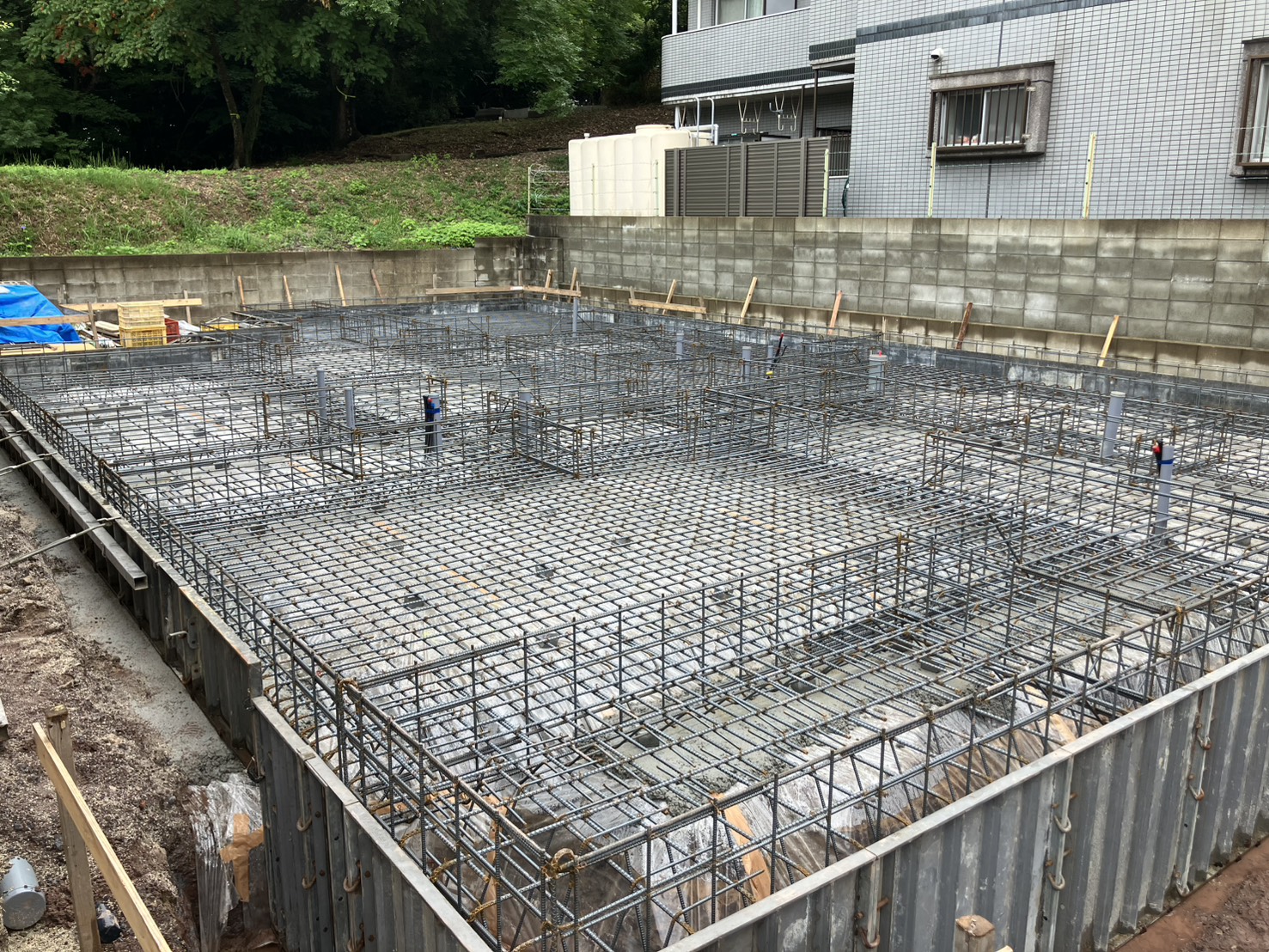

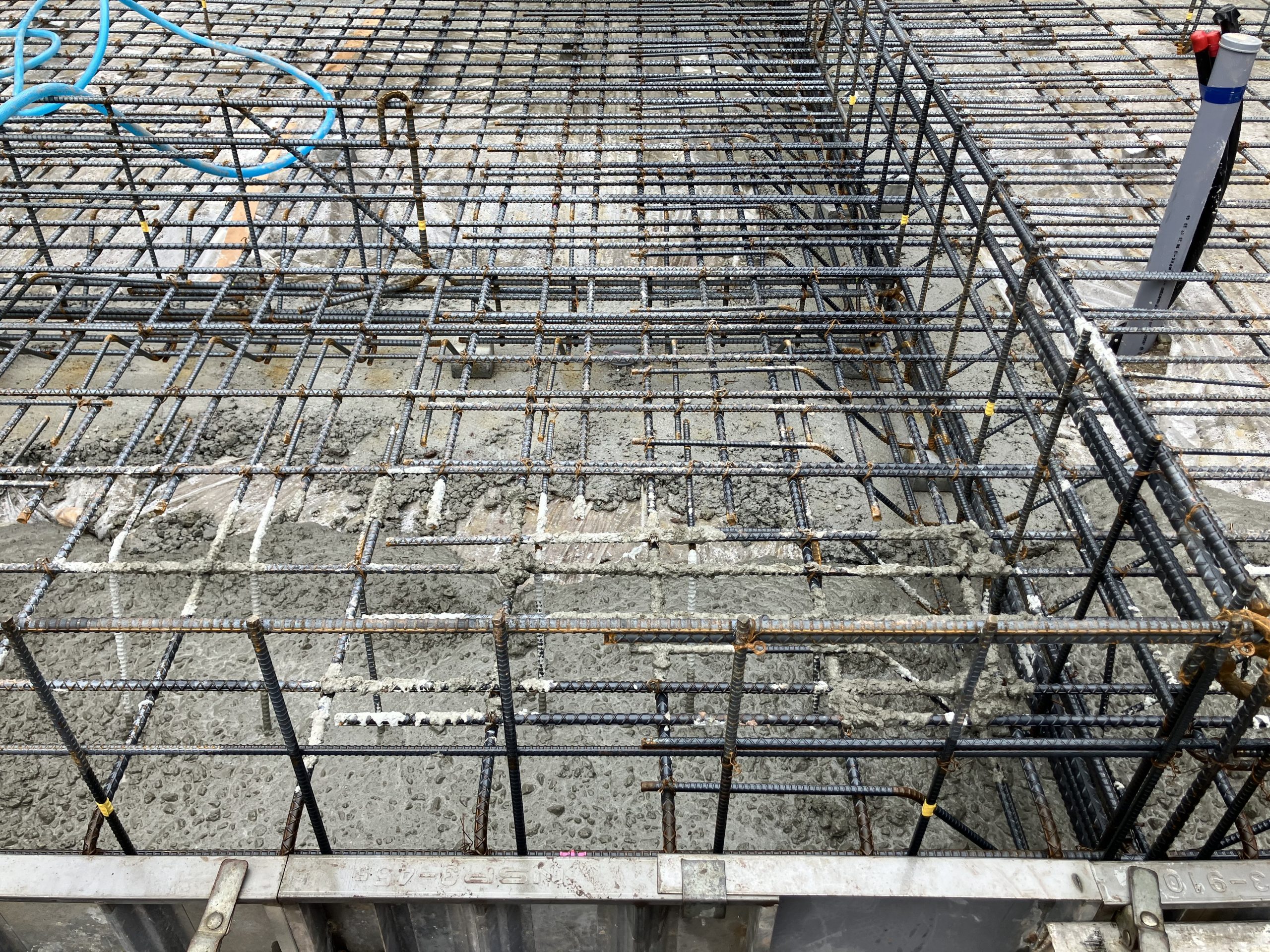

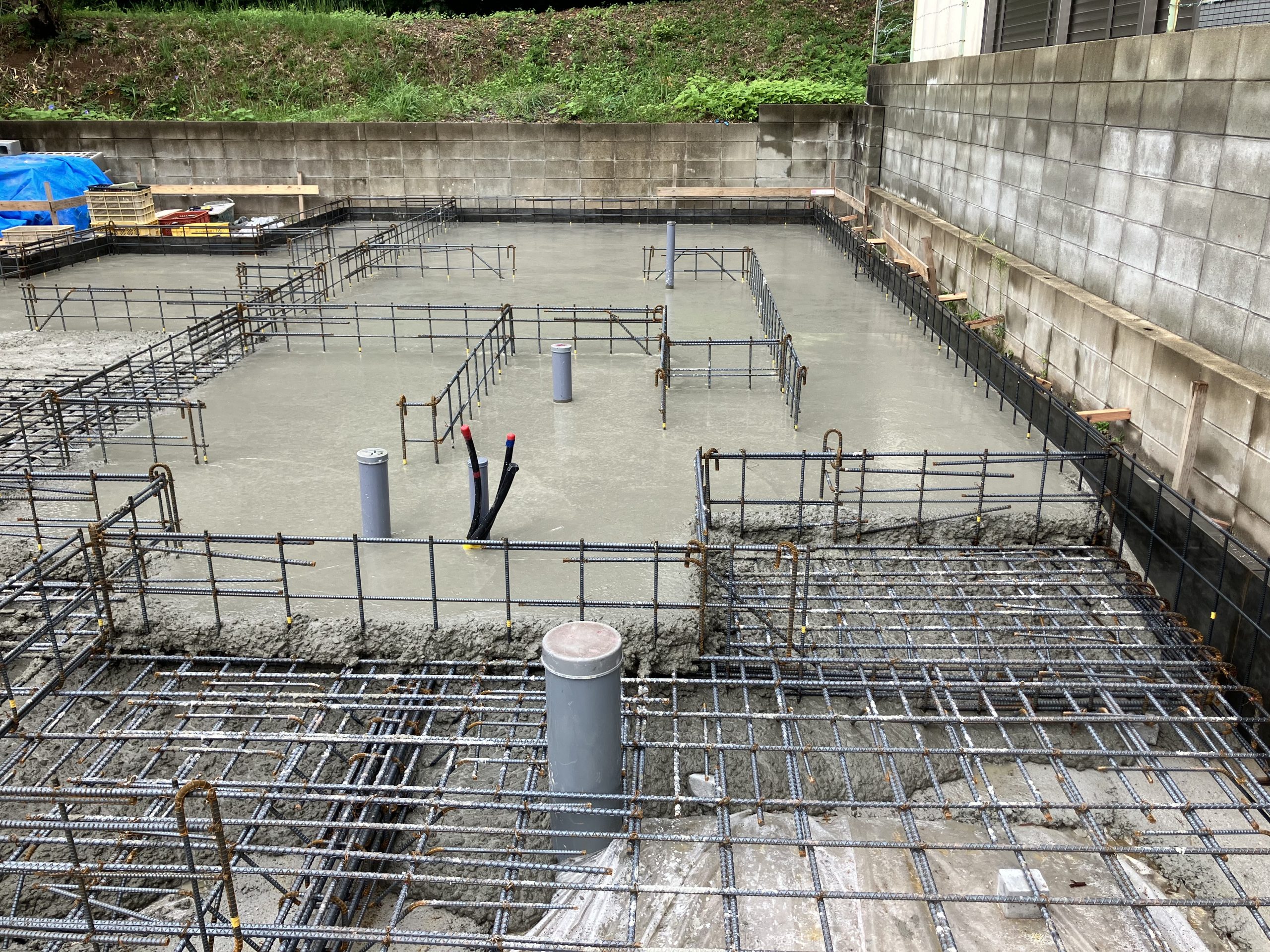

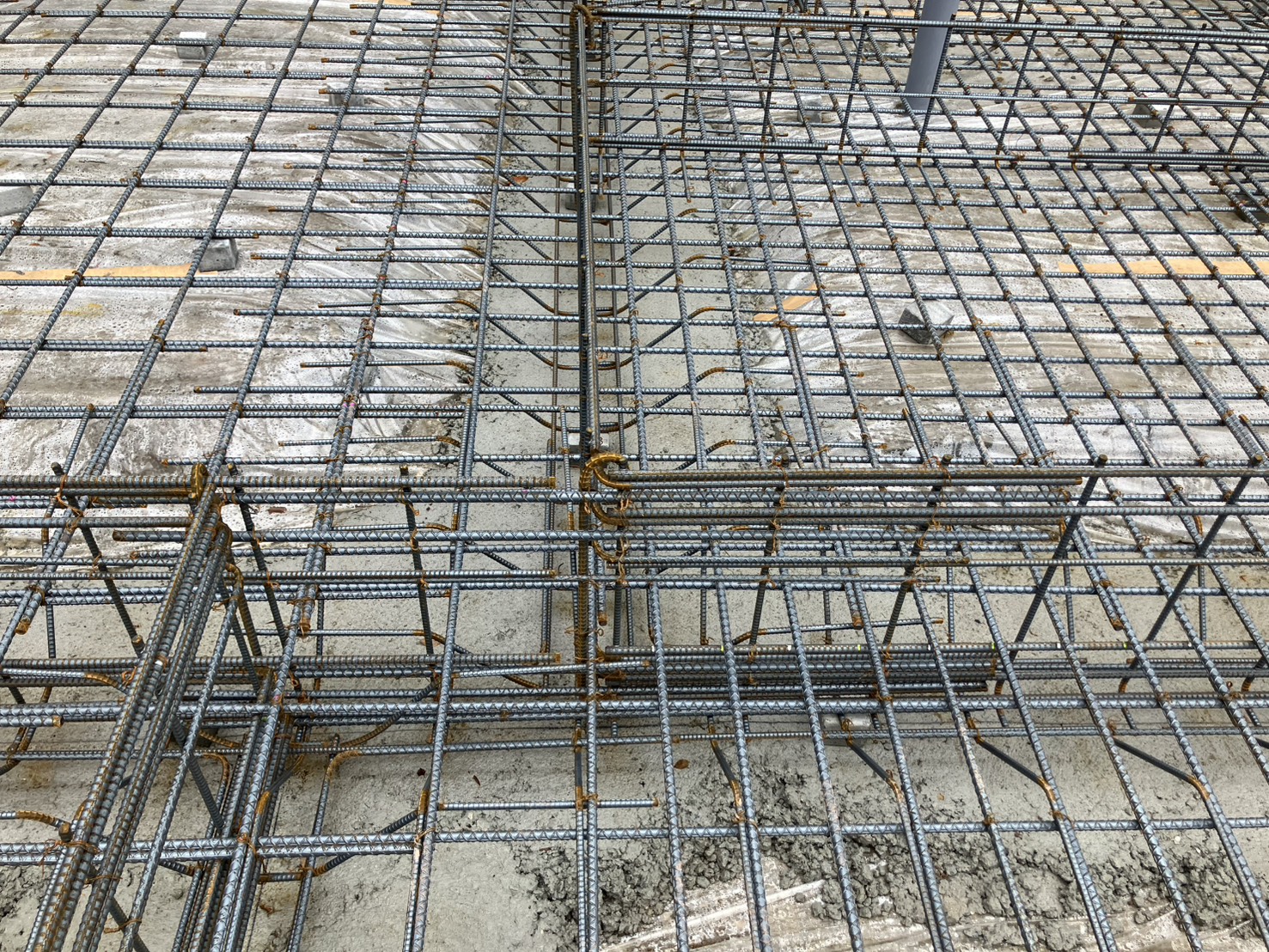

鉄筋は、配筋のピッチに注意しながら組んでいき、一本一本を結束線と呼ばれる細い針金で結び留めていきます。
外周には、コンクリート打設時にコンクリートが漏れ出さないよ鋼製型枠を設置していきます。

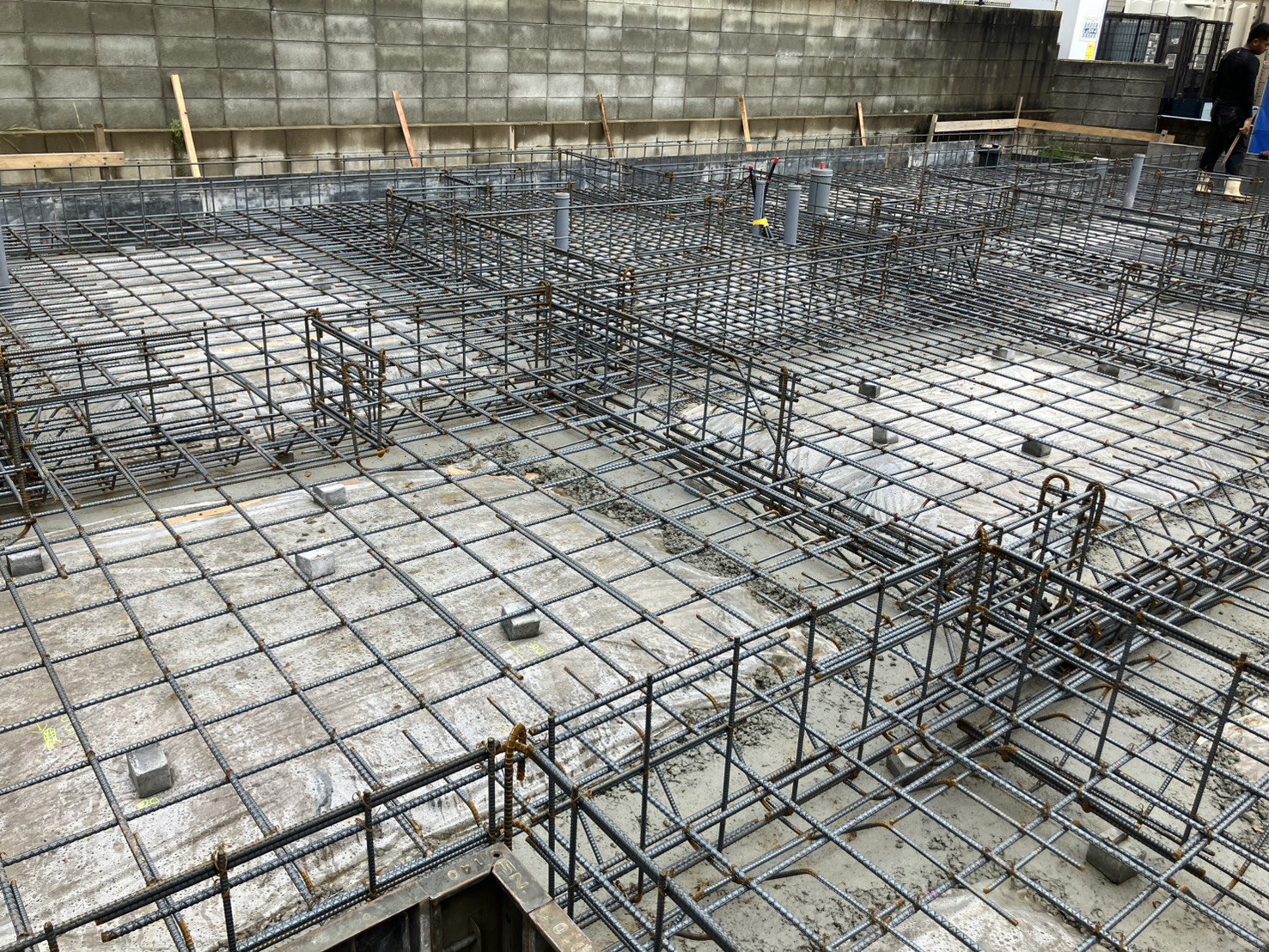

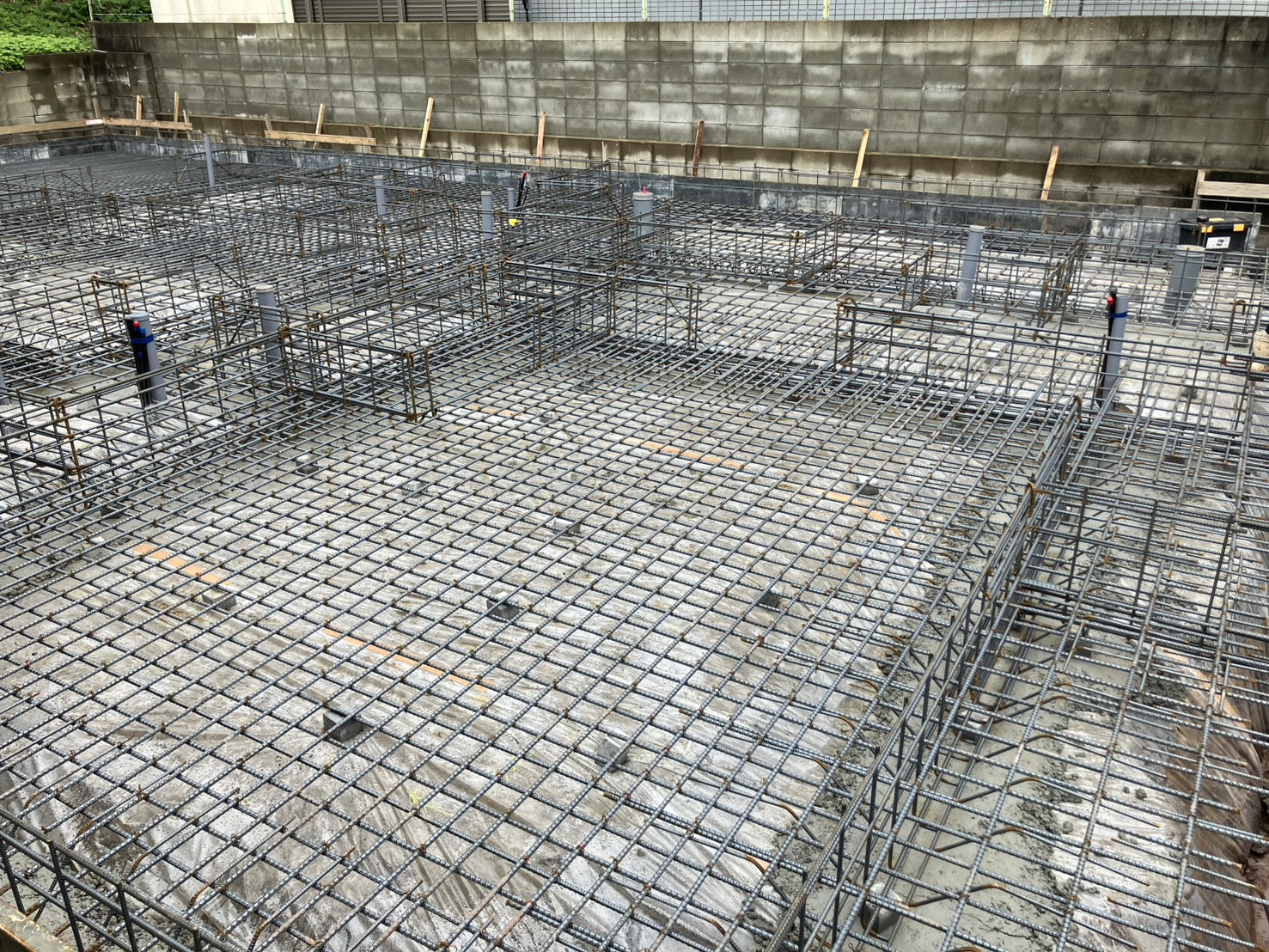

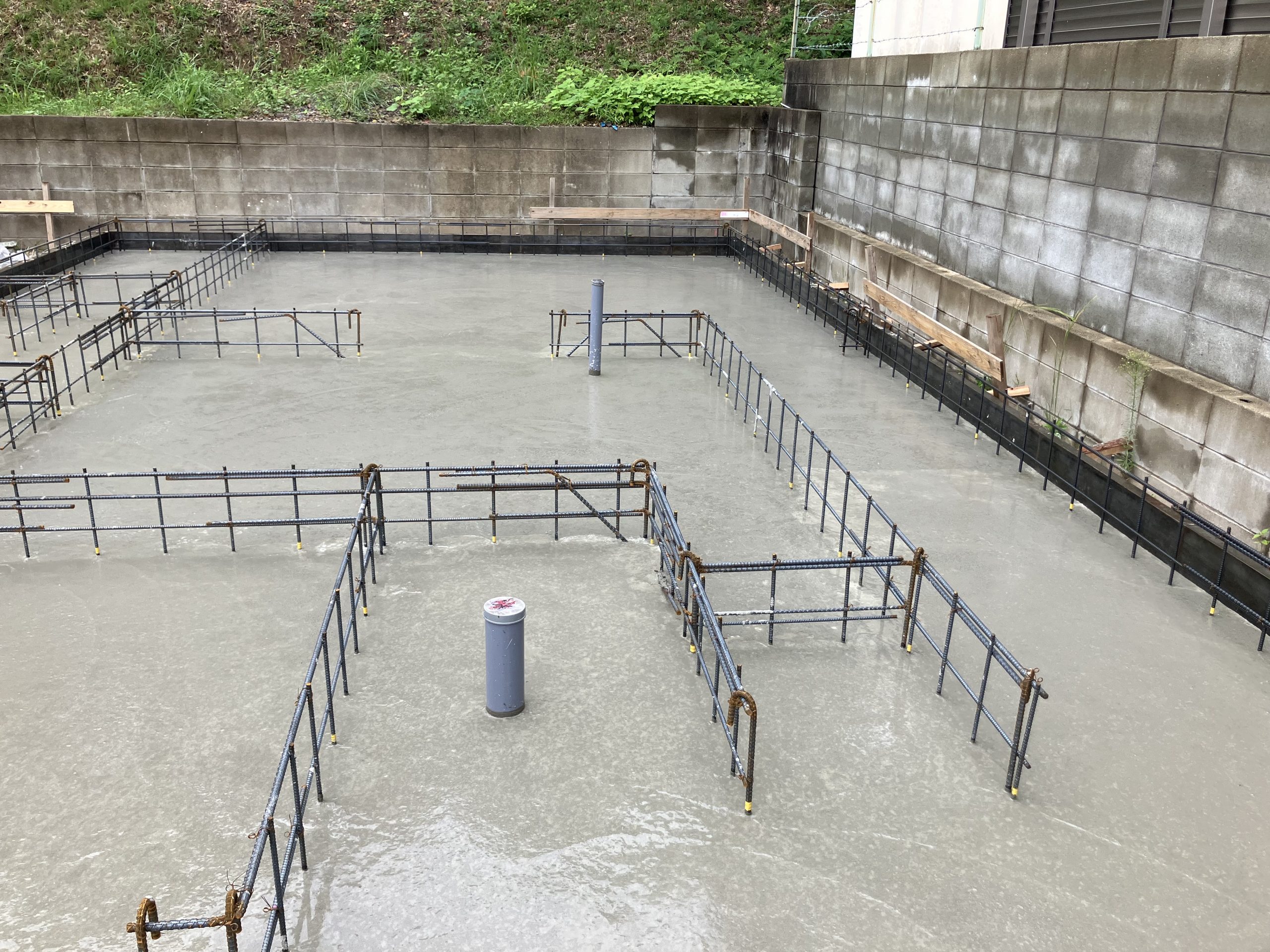

【配筋工事】配筋検査も無事通過しました

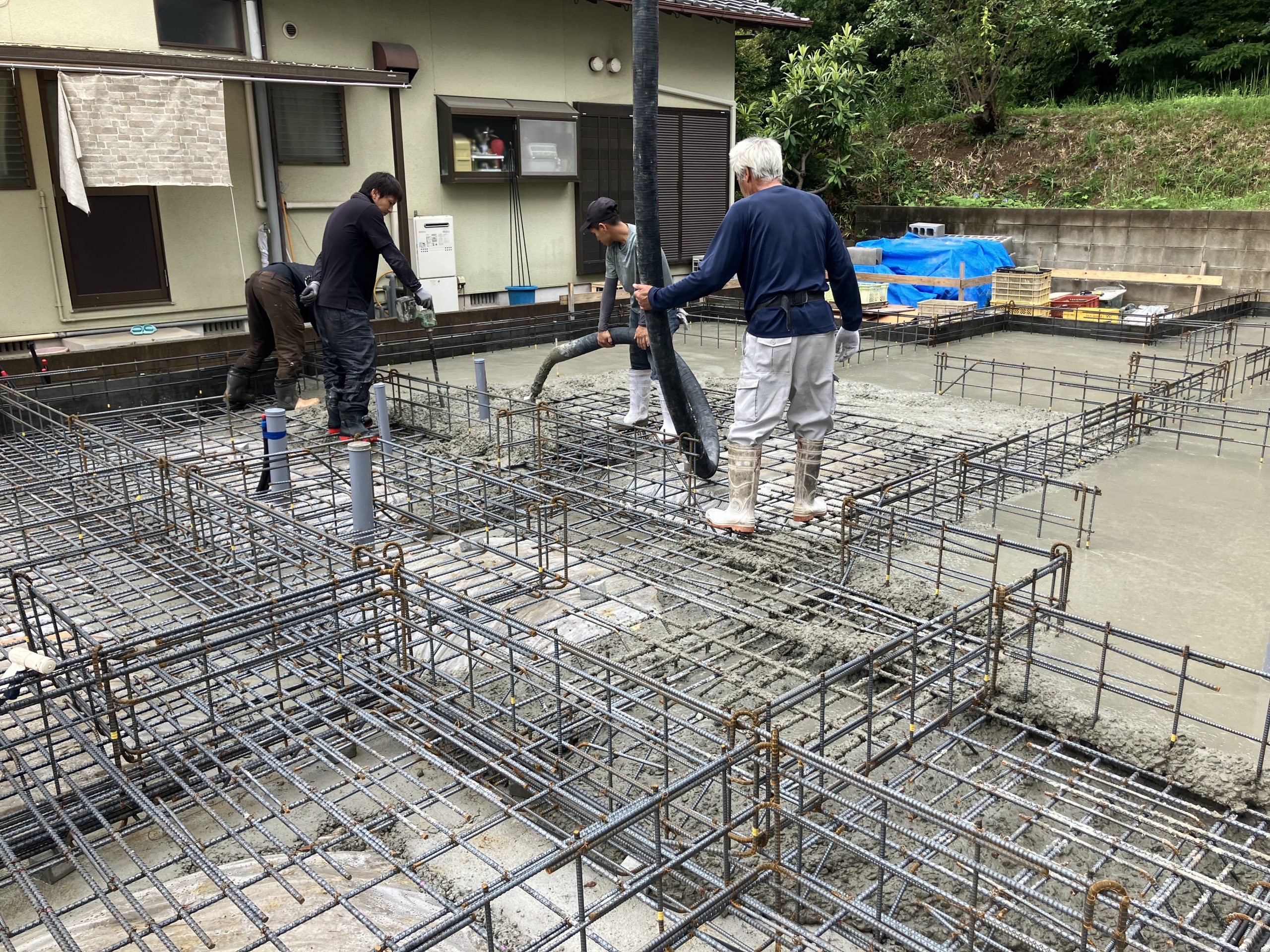

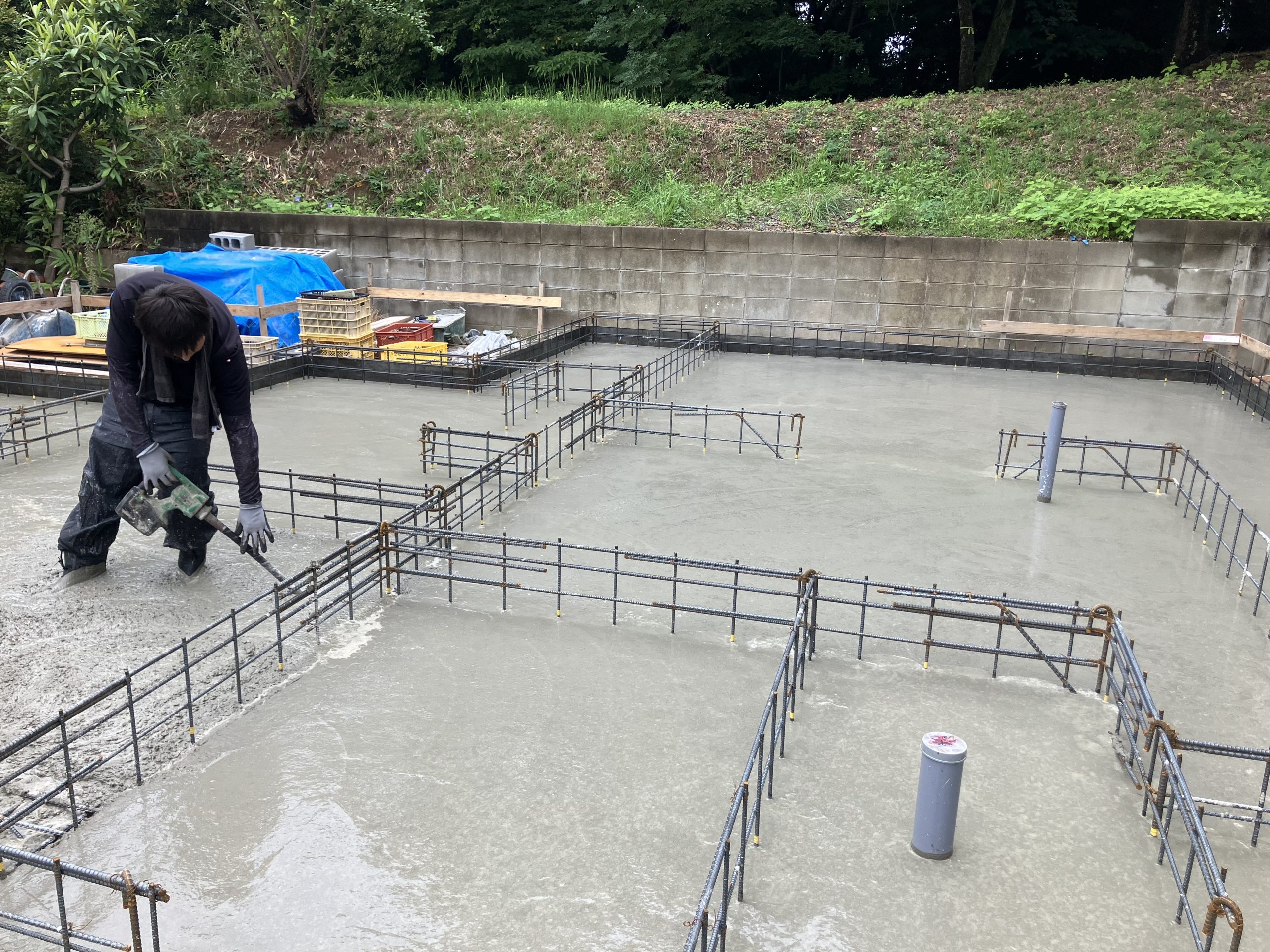

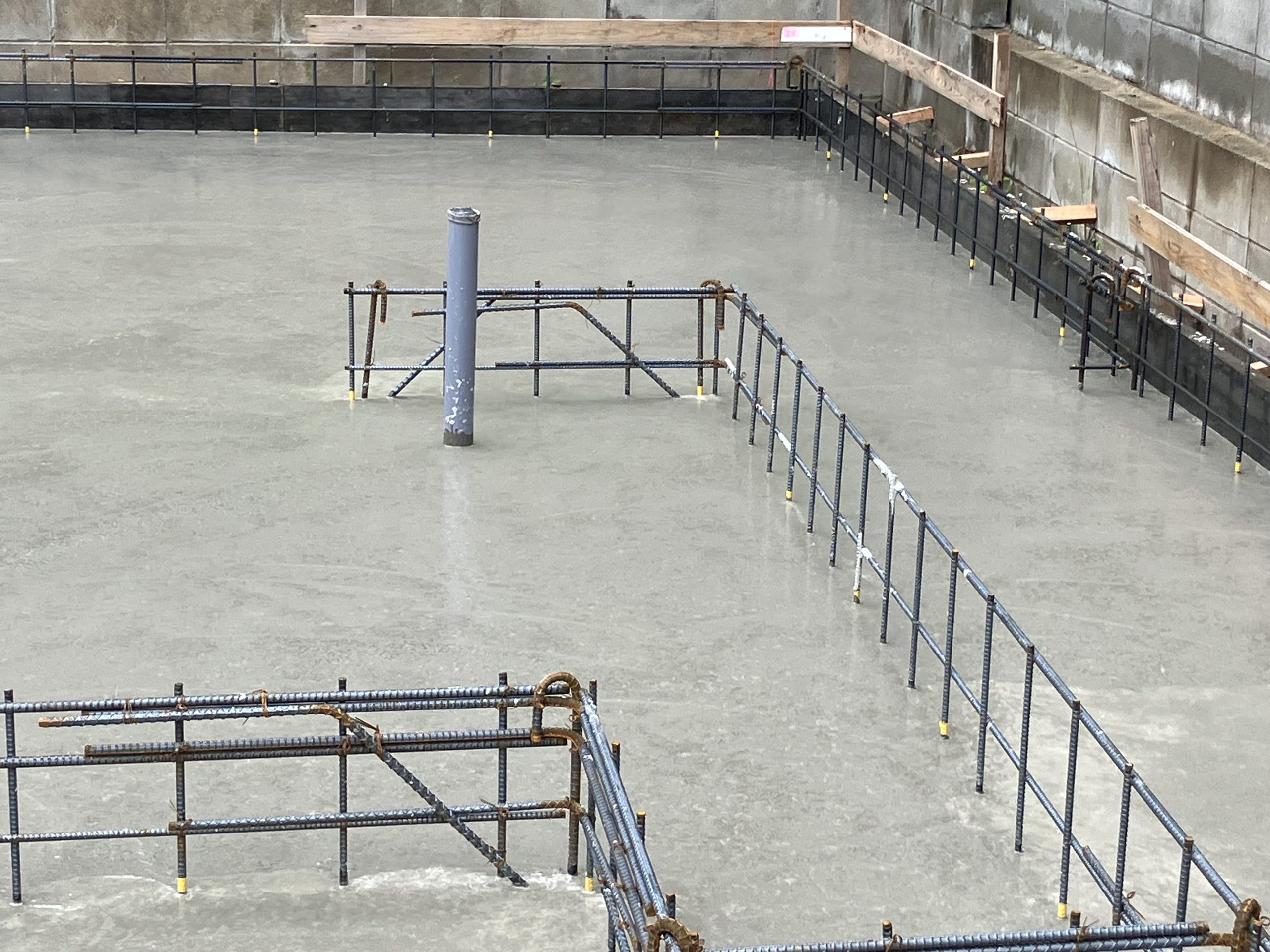

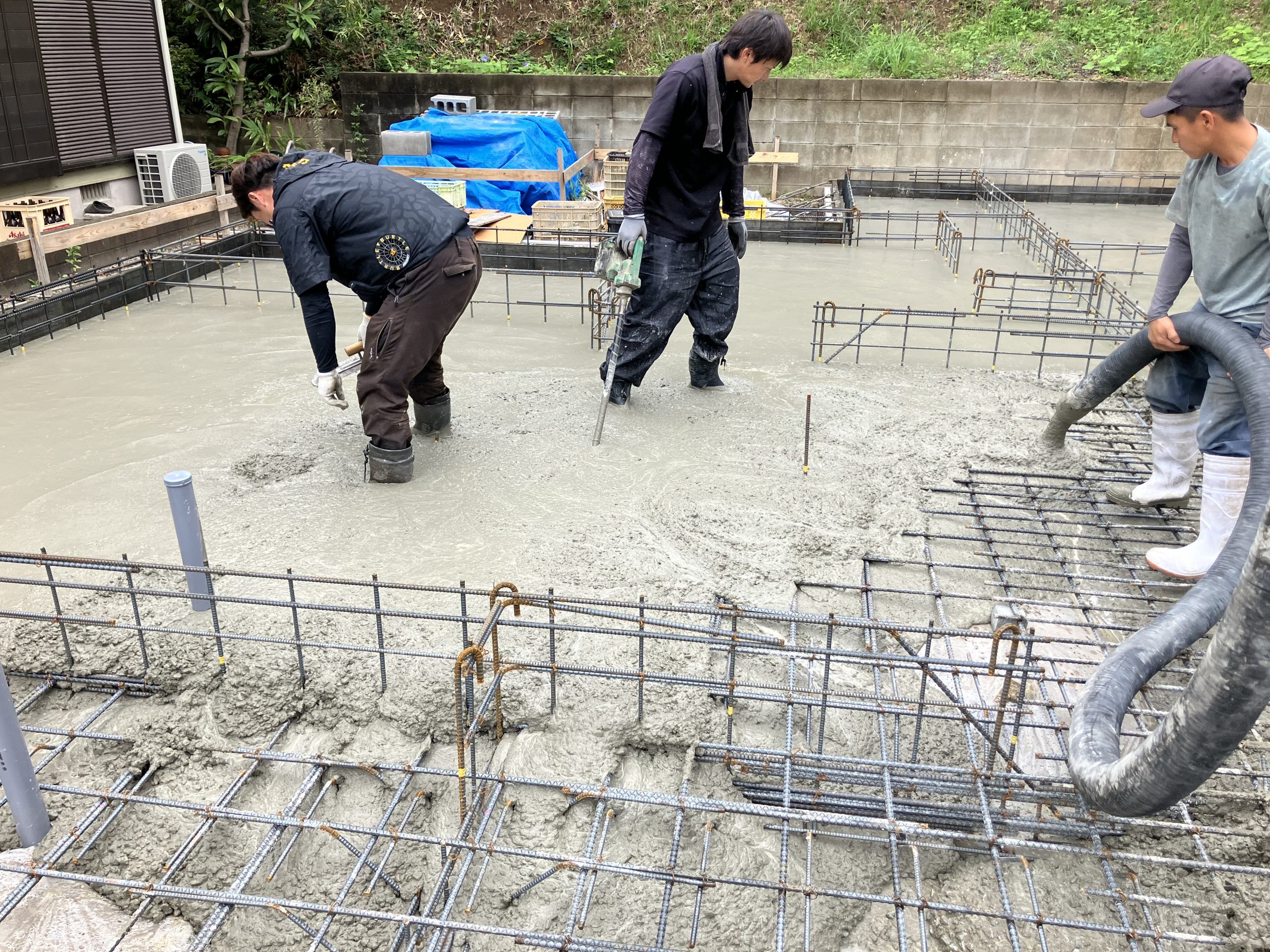

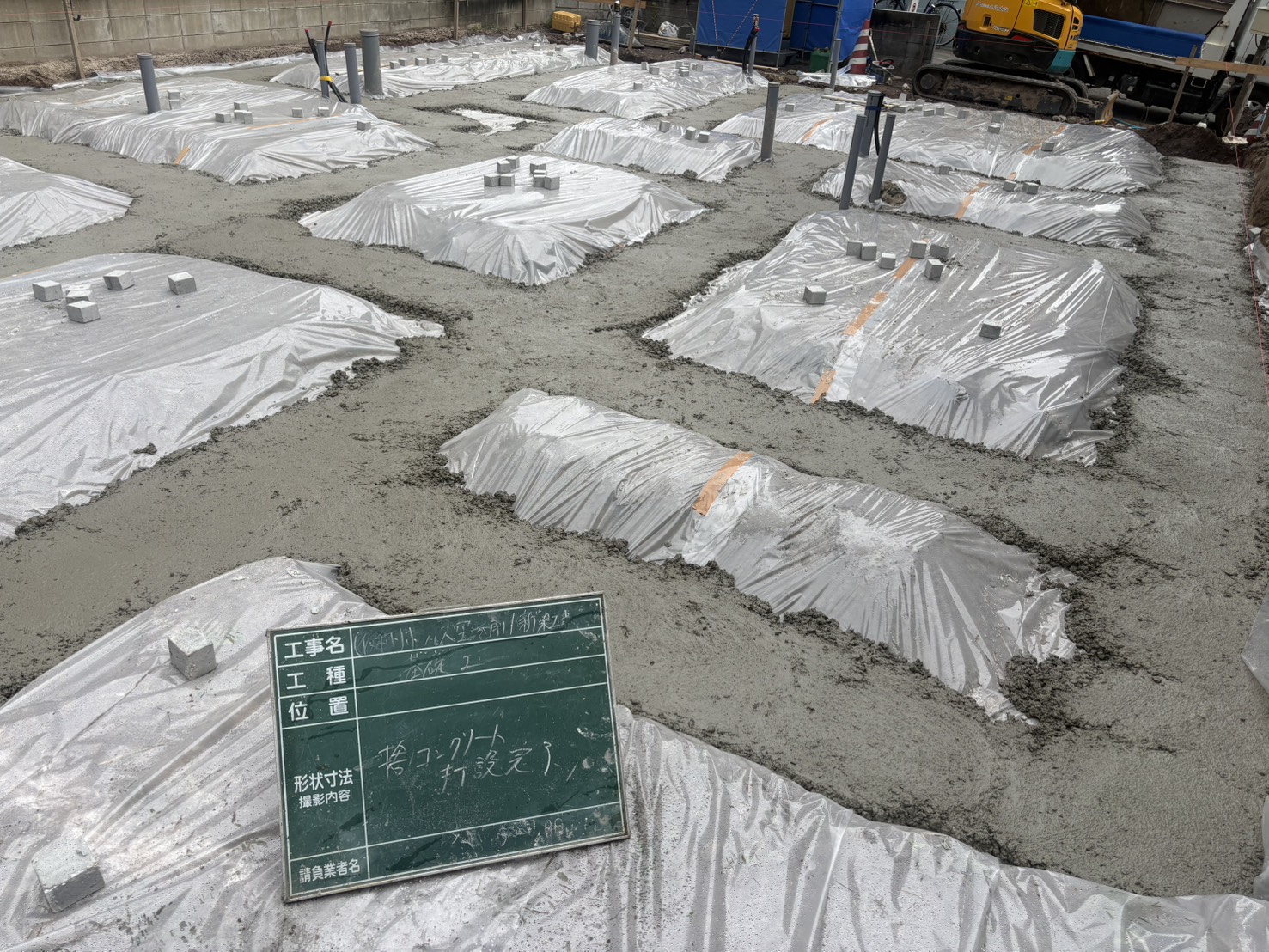

配筋検査もクリアし、基礎の床部分ベースとなる「土間コンクリート打設」を行いました。
コンクリートを流し込んだら、バイブレーターで振動を与え、隅々までコンクリートを行き渡らせます。
これにより、強度・耐久性・水密性の高いコンクリートとなり、鉄筋への付着率も増加します。

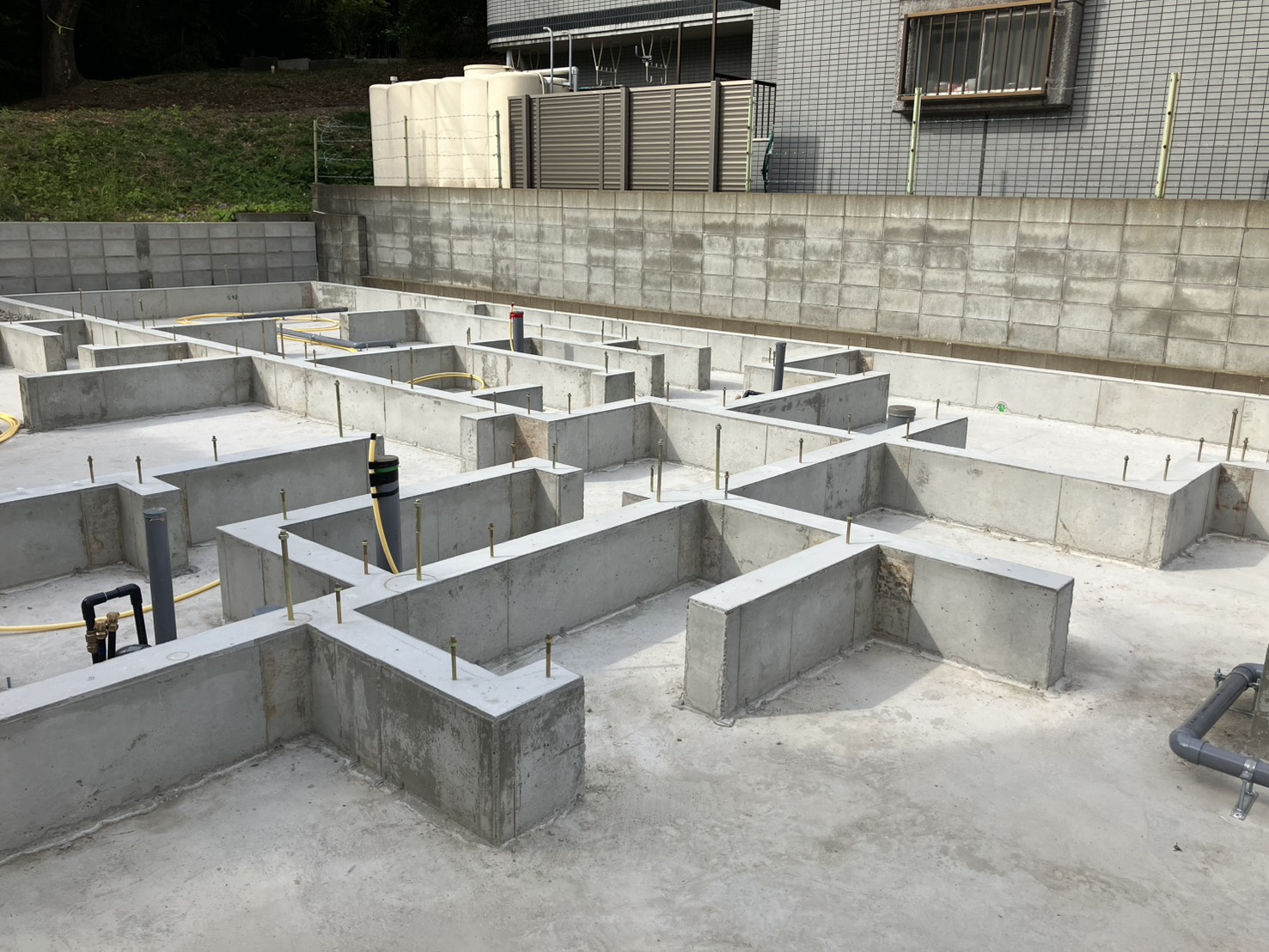

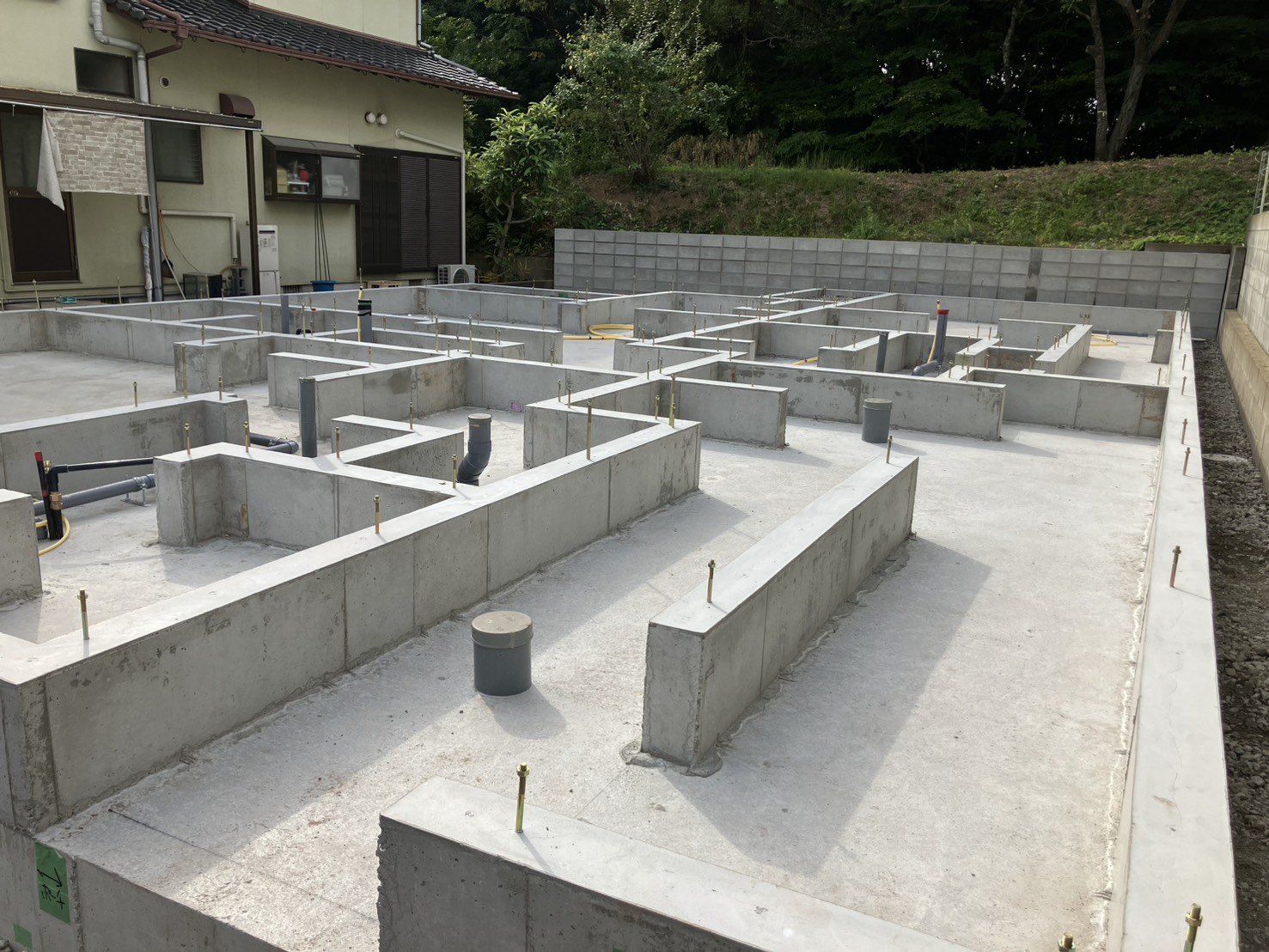

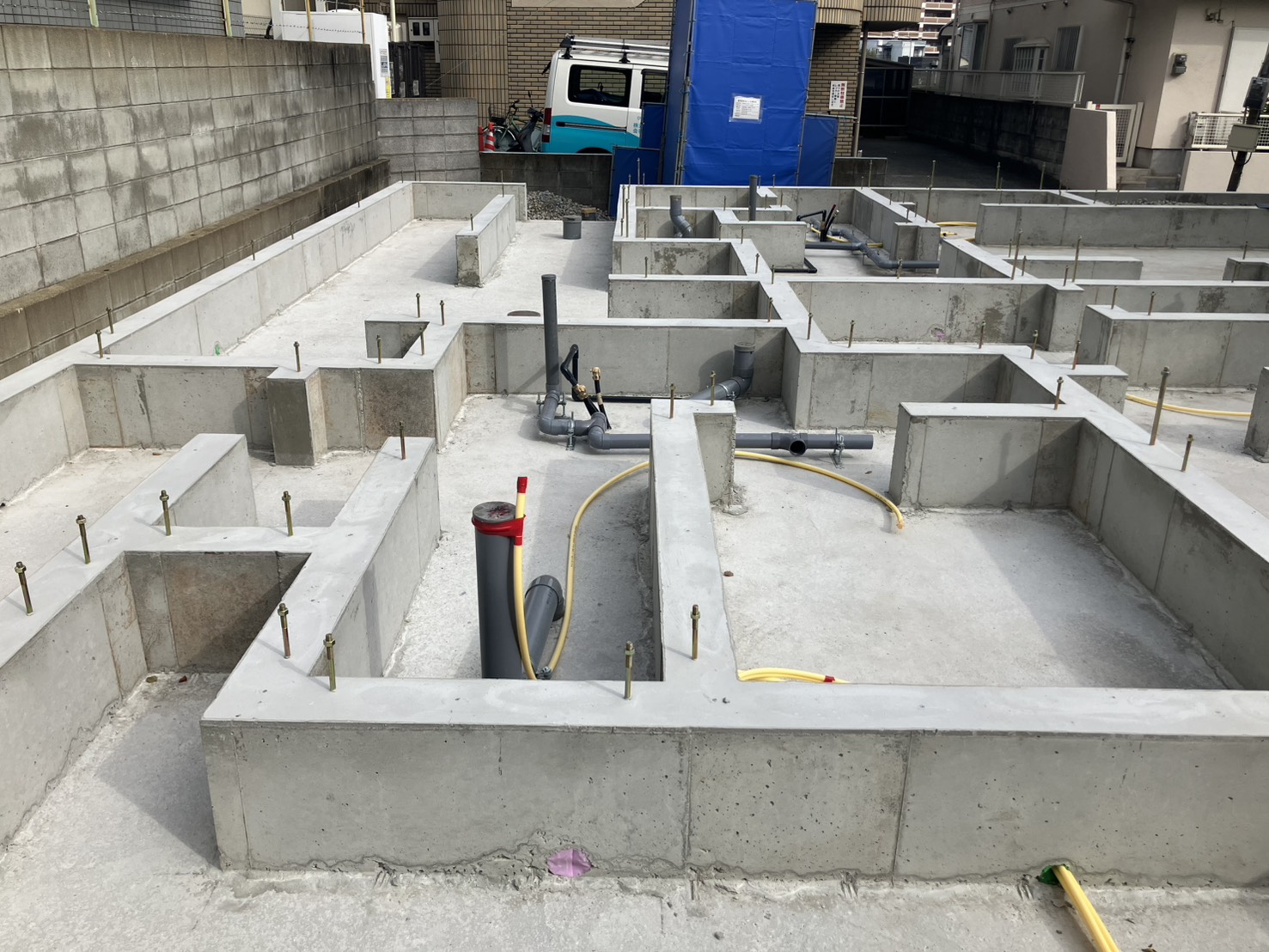

土間コンクリート打設後、立上り部分に型枠を組み「立上りコンクリート打設」を行いました。
立上りコンクリート打設後、養生期間を経て型枠を取り外します。
コンクリートの接合部などにできるギザギザやっ張りなど、不要な部分を取り除くバリ取りを行います。
バリ取りを丁寧に行うことで、建物の見た目もキレイになり、安全性・耐久性が向上します。
建物を建設する上で、しっかりとした土台作り「基礎工事」は欠かせません。

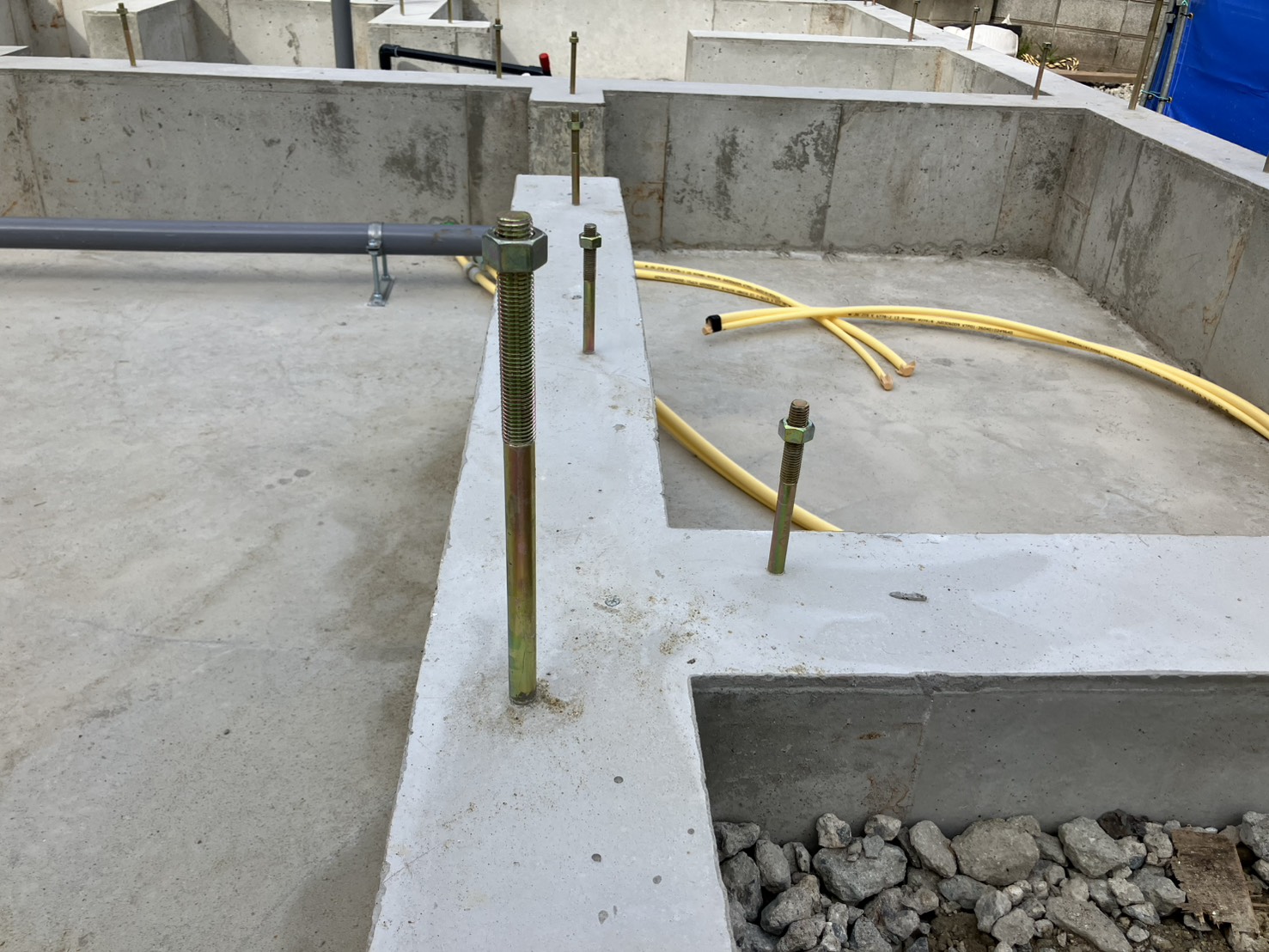

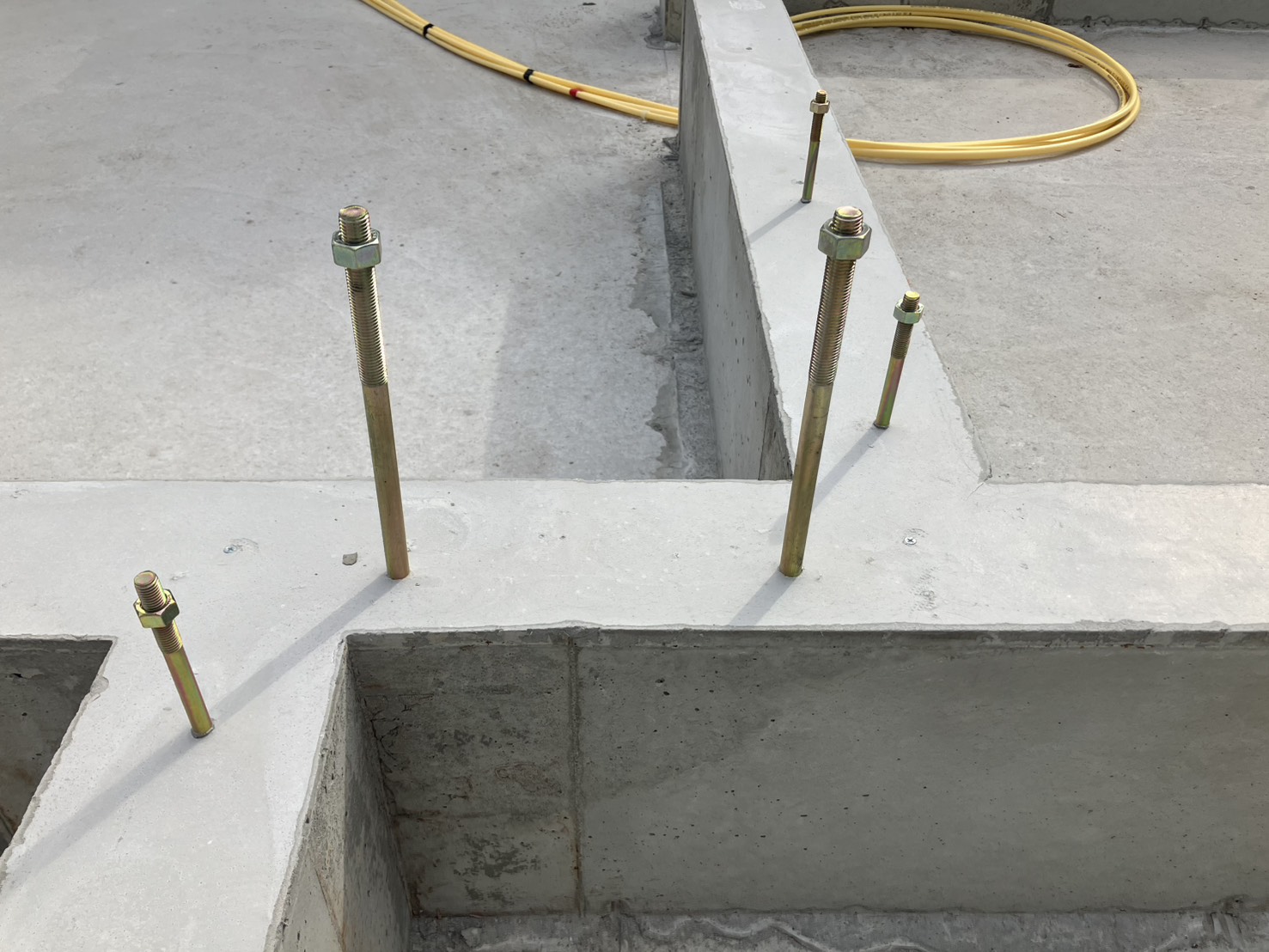

基礎の立上り部分には土台を留めるアンカーボルト、柱を留めるホールダウン金物が埋め込まれた形で設置されています。
『(仮称)ポラリス空港前1』の基礎工事が完成いたしました








いよいよ今週上棟予定となります。
引き続き工事進捗状況お知らせして参ります。
